¿Cómo se calcula el método PERT?

Calculadoras y PERT: Dos Mundos, Un Propósito

27/05/2024

Valoración: 4.38 (5113 votos)

En el vasto universo de las calculadoras y los cálculos, el término 'PERT' puede aparecer en dos contextos muy diferentes, generando a menudo confusión. Por un lado, se refiere a un examen de colocación académica crucial para tu futuro educativo. Por el otro, es una poderosa técnica de gestión de proyectos que permite planificar y ejecutar tareas complejas con precisión. En este artículo, exploraremos ambos significados de PERT, desglosando cuándo y cómo interactúan las calculadoras en cada escenario, y brindando la claridad necesaria para navegar por estos importantes conceptos.

¿Cómo elaborar un pert cpm?
Índice de Contenido

Calculadoras en el Examen PERT: Lo que Debes Saber

El examen PERT, o Prueba de Evaluación y Revisión de Programas, es una evaluación estandarizada utilizada por instituciones como Valencia College para determinar la colocación de estudiantes en cursos de inglés y matemáticas. Es fundamental entender sus reglas, especialmente en lo que respecta al uso de calculadoras, para asegurar una preparación adecuada y un rendimiento óptimo.

Reglas Clave sobre Calculadoras en el Examen PERT

  • Calculadoras Personales: Es crucial entender que las calculadoras personales NO están permitidas en el centro de evaluación. Dejar tu calculadora en casa o en tu casillero es lo más recomendable para evitar cualquier inconveniente el día de la prueba.
  • Calculadora en Pantalla: Aunque no puedes llevar la tuya, no te preocupes por los cálculos complejos. Una calculadora en pantalla, integrada en el sistema informático de la prueba, estará disponible para ciertas preguntas de la sección de matemáticas. Esto significa que no todas las preguntas requerirán o permitirán el uso de la calculadora, por lo que es vital que también domines las operaciones básicas sin ayuda externa.

Aspectos Generales del Examen PERT

Además de las reglas sobre calculadoras, hay otros puntos importantes a considerar sobre el examen PERT:

  • No es un examen de aprobado/reprobado: El PERT no tiene una calificación de 'pasar' o 'fallar'. Sus resultados se utilizan para determinar en qué nivel de cursos de inglés y matemáticas serás ubicado en instituciones como Valencia College. Un buen desempeño puede significar acceso directo a cursos de nivel universitario, mientras que un resultado más bajo podría requerir cursos de preparación.
  • Estructura del examen: El PERT consta de tres secciones principales: Lectura, Escritura y Matemáticas. Cada sección contiene aproximadamente 30 preguntas.
  • Sin límite de tiempo por sección: Aunque no hay un límite de tiempo individual por sección, el examen completo debe ser terminado en un mismo día. Se recomienda reservar entre 2.5 y 3 horas para completar las tres secciones. Es una maratón, no un sprint.
  • Orden de las secciones: Si debes tomar las tres secciones, es mandatorio completar las porciones de Lectura y Escritura antes de la sección de Matemáticas.

Intentos y Reintentos del PERT

En Valencia College, se permiten 3 intentos por sección del PERT dentro de un período de dos años. Hay un período de espera de un día entre cada intento. Si necesitas volver a tomar una sección, ten en cuenta que hay una tarifa de reexamen de $10 por cada asignatura. Prepararse bien desde el principio puede ahorrarte tiempo y dinero.

Modalidades de Examen: Presencial y Virtual

El examen PERT se puede realizar tanto de forma presencial como virtual, cada una con sus propias consideraciones:

Examen PERT Presencial

  • Identificación: Debes llevar una identificación física válida (licencia de conducir, ID de estudiante de Valencia College, ID estatal o federal, pasaporte). No se aceptan fotos o IDs electrónicas.
  • Objetos personales: No se permiten bolsos grandes ni carteras en el Centro de Exámenes. Es mejor dejar los objetos personales innecesarios en casa o en el coche.
  • Puntualidad: Llegar a tiempo es crucial; de lo contrario, podrías necesitar reprogramar tu examen.
  • Acompañantes: Solo los candidatos al examen están permitidos en el Centro de Exámenes. Familiares o amigos deben esperar fuera.

Examen PERT Virtual

La opción virtual ofrece flexibilidad, pero requiere una buena conexión a internet y habilidad para solucionar problemas técnicos. Se necesita una webcam o un portátil con cámara que pueda mostrar toda la habitación y el espacio del escritorio. Si bien puedes ver tus resultados después de la prueba, el proceso de validación de la sesión puede retrasar la entrada de las calificaciones en tu cuenta MyVC. Si buscas soporte inmediato y un procesamiento rápido de resultados, la opción presencial es la más recomendada.

PERT: La Técnica de Gestión de Proyectos (PERT CPM)

Más allá de los exámenes académicos, PERT es un acrónimo ampliamente reconocido en el mundo de la gestión de proyectos: Program Evaluation and Review Technique (Técnica de Evaluación y Revisión de Programas). Esta herramienta es invaluable para programar, organizar y planificar en detalle las tareas de un proyecto, especialmente aquellos complejos con muchas interdependencias.

El diagrama de PERT proporciona una representación visual del cronograma de un proyecto y desglosa las tareas individuales. Aunque a menudo se compara con el diagrama de Gantt, su estructura y enfoque son distintos. Su principal objetivo es ayudar a los gerentes de proyectos a estimar el tiempo necesario para finalizar las tareas y el proyecto en su conjunto, incluso cuando hay incertidumbre.

¿Cómo se elabora un diagrama PERT? Los 5 pasos clave

Crear un diagrama PERT efectivo implica seguir un proceso estructurado de cinco pasos:

  1. Identifica las tareas del proyecto: El primer paso es listar todas las tareas necesarias para completar el proyecto. Piensa en el alcance completo, los entregables y los recursos necesarios. Una planificación anticipada te asegura estar preparado para definir las dependencias.
  2. Define las dependencias de las tareas: Una dependencia es cuando una tarea no puede comenzar hasta que otra haya finalizado. Identificar estas relaciones lógicas es crucial para el flujo del proyecto. Esto ayuda a garantizar que las tareas se realicen en el orden correcto y a prever posibles cuellos de botella.

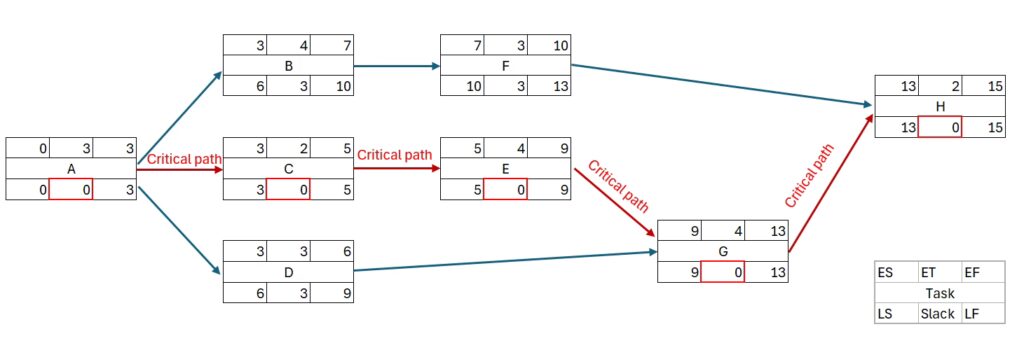

  3. Vincula las tareas del proyecto: Aquí es donde el diagrama toma forma. Las tareas se representan con flechas, y los nodos (círculos o cuadrados numerados) representan eventos o hitos. Las flechas conectan los nodos, mostrando la secuencia y las dependencias. Este diseño proporciona una estructura de proyecto simple pero informativa.
  4. Establece el cronograma del proyecto: Este es el corazón del PERT en gestión de proyectos. Para estimar la duración total, se utiliza la Ruta Crítica (CPM) y la fórmula de PERT. La ruta crítica es la secuencia más larga de tareas que deben completarse para finalizar el proyecto, y es la que determina la duración mínima del proyecto.
    • Estimaciones de tiempo para cada tarea:
      • Duración optimista (O): El tiempo mínimo si todo va perfectamente.
      • Duración pesimista (P): El tiempo máximo si surgen muchos problemas.
      • Duración más probable (MP): La estimación más realista.
    • Fórmula de PERT para la duración esperada de una tarea:
    • (O + (4 × MP) + P) ÷ 6

      Por ejemplo, si una tarea tiene una duración optimista de 30 minutos, una pesimista de 60 minutos y una más probable de 45 minutos, la duración esperada sería:

      (30 + (4 × 45) + 60) ÷ 6 = (30 + 180 + 60) ÷ 6 = 270 ÷ 6 = 45 minutos.

      Una vez calculada la duración esperada para cada tarea en la ruta crítica, se suman para obtener la duración total estimada del proyecto.

  5. Gestiona el progreso de las tareas: Un diagrama PERT no es estático. Debe actualizarse a medida que avanza el proyecto, cerrando dependencias y mitigando problemas. Esto asegura que el plan se mantenga relevante y preciso a lo largo del ciclo de vida del proyecto.

Componentes clave de un diagrama PERT

  • Nodos: Representan los eventos o hitos importantes del proyecto. Son los grandes componentes que, una vez finalizados, marcan el progreso.
  • Tareas: Son las actividades que deben realizarse para que los nodos se completen. Se visualizan como flechas que conectan los nodos.
  • Dependencias: Indican que una tarea está conectada a otra y no puede comenzar (o finalizar) sin que la tarea predecesora se haya completado.
  • Dependencias sin recursos: Son conexiones lógicas entre tareas que no implican una transferencia tangible de recursos o un trabajo directo, pero que aún así tienen una correlación temporal.

¿Cuándo utilizar un diagrama PERT?

El diagrama PERT es particularmente útil en situaciones donde:

  • Se necesita determinar la Ruta Crítica del proyecto para entender su duración mínima.
  • Es vital evaluar los recursos necesarios para cada tarea.
  • Se requiere estimar el tiempo total del proyecto, especialmente en fases iniciales con cierta incertidumbre.
  • Se busca un plan de proyecto simple y fácil de compartir con el equipo.

PERT (Examen) vs. PERT (Gestión de Proyectos): Aclarando Conceptos

Es fundamental recordar que, aunque comparten el mismo acrónimo, el “PERT” del examen y el “PERT” de gestión de proyectos son entidades completamente distintas. Uno evalúa tus habilidades para colocarte en el nivel académico adecuado, y el otro es una herramienta estratégica para planificar y ejecutar proyectos. La confusión se disipa al entender el contexto en el que se usa el término.

Diagrama de PERT de Proyectos vs. Diagrama de Gantt

Ambos son herramientas de planificación de proyectos, pero tienen diferencias clave que los hacen adecuados para distintas fases o necesidades:

CaracterísticaDiagrama PERTDiagrama de Gantt
Apariencia VisualDiagrama de flujo (nodos y flechas), con una apariencia menos estructurada.Gráfico de barras horizontal, con una apariencia muy organizada y lineal.
Enfoque PrincipalÉnfasis en las dependencias de las tareas y la determinación de la ruta crítica. Ideal para estimar tiempos inciertos.Énfasis en la programación de tareas a lo largo del tiempo y el seguimiento del progreso.
Momento de UsoA menudo utilizado en las etapas iniciales del proyecto para la planificación general y la estimación de tiempos.Utilizado a lo largo de todo el ciclo de vida del proyecto para una planificación detallada y el seguimiento del progreso.
Nivel de DetalleProporciona una visión general de alto nivel de las tareas y sus relaciones.Ofrece un detalle granular de las tareas, sus duraciones, asignación de recursos y progreso.
Flexibilidad/PersonalizaciónMayor flexibilidad de diseño, útil para proyectos con relaciones complejas y no lineales.Estructura más rígida y organizada, facilita el seguimiento visual del calendario.

Aunque diferentes, los diagramas PERT y Gantt no son mutuamente excluyentes. Muchos gestores de proyectos los utilizan en combinación: el PERT para la planificación inicial y la estimación de la duración total, y el Gantt para la programación detallada y el seguimiento diario del proyecto.

¿Qué es el programa CPM?
El método de la ruta crítica (CPM, por sus siglas en inglés) es una técnica que te permite identificar las tareas que se necesitan para realizar un proyecto. La ruta crítica en la gestión de proyectos es la secuencia más larga de actividades que deben finalizarse a tiempo para completar la totalidad del proyecto.

Preguntas Frecuentes (FAQ)

¿Qué es el examen PERT?
Es una prueba de evaluación y revisión de programas utilizada por colegios para determinar la colocación de estudiantes en cursos de inglés y matemáticas, no es un examen de aprobado o reprobado.

¿Puedo llevar mi propia calculadora al examen PERT?
No, las calculadoras personales no están permitidas en el centro de evaluación. Sin embargo, habrá una calculadora en pantalla disponible para ciertas preguntas de matemáticas.

¿Qué tipo de calculadora está disponible en el examen PERT?
Una calculadora básica en pantalla, integrada en el software de la prueba, estará disponible para algunas preguntas de la sección de matemáticas.

¿Qué significa PERT en gestión de proyectos?
En gestión de proyectos, PERT significa Program Evaluation and Review Technique (Técnica de Evaluación y Revisión de Programas), una herramienta para planificar, programar y organizar tareas de proyectos complejos.

¿Cómo se calcula la duración esperada de una tarea con la fórmula PERT?
La duración esperada se calcula usando la fórmula: (O + (4 × MP) + P) ÷ 6, donde O es la duración optimista, MP la duración más probable y P la duración pesimista.

¿Cuál es la diferencia principal entre un diagrama PERT y un diagrama de Gantt?
Un diagrama PERT es un diagrama de flujo que enfatiza las dependencias y la ruta crítica para la estimación inicial del tiempo, mientras que un diagrama de Gantt es un gráfico de barras que se centra en la programación detallada de tareas a lo largo del tiempo y el seguimiento del progreso del proyecto.

Conclusión

El término PERT, aunque homónimo, se desdobla en dos conceptos vitales: un examen de colocación académica y una técnica fundamental en la gestión de proyectos. Entender sus particularidades, especialmente en lo que respecta al uso de calculadoras en el examen y la aplicación de la fórmula PERT en la planificación de proyectos, es clave para cualquier persona que se adentre en estos campos. Ya sea que te prepares para una prueba o para liderar un proyecto, dominar los principios de PERT te brindará una ventaja significativa, permitiéndote tomar decisiones informadas y optimizar tus resultados.

Si quieres conocer otros artículos parecidos a Calculadoras y PERT: Dos Mundos, Un Propósito puedes visitar la categoría Calculadoras.
