¿Cómo calcular el porcentaje de avance en Project?

Curva S y Avance del Proyecto: Guía Esencial

06/09/2022

Valoración: 4.42 (1661 votos)

En el dinámico mundo de la gestión de proyectos, la capacidad de planificar, monitorear y controlar el progreso es fundamental para el éxito. Dos herramientas visuales y analíticas que se destacan por su utilidad son la Curva S y las diversas métricas de avance del proyecto. Comprender cómo funcionan y cómo aplicarlas, especialmente en entornos como Microsoft Project, puede marcar la diferencia entre un proyecto que cumple sus objetivos y uno que se desvía del rumbo.

¿Cómo sacar curva S del Project?

Este artículo explorará en profundidad la Curva S, su significado en la gestión de proyectos y cómo puede ser utilizada para visualizar el rendimiento acumulado. Además, desglosaremos las metodologías para calcular el porcentaje de avance, prestando especial atención a las funcionalidades disponibles en herramientas líderes como Microsoft Project. Prepárese para transformar la forma en que mide y gestiona el progreso de sus iniciativas.

¿Qué es una Curva S y por qué es crucial en la gestión de proyectos?

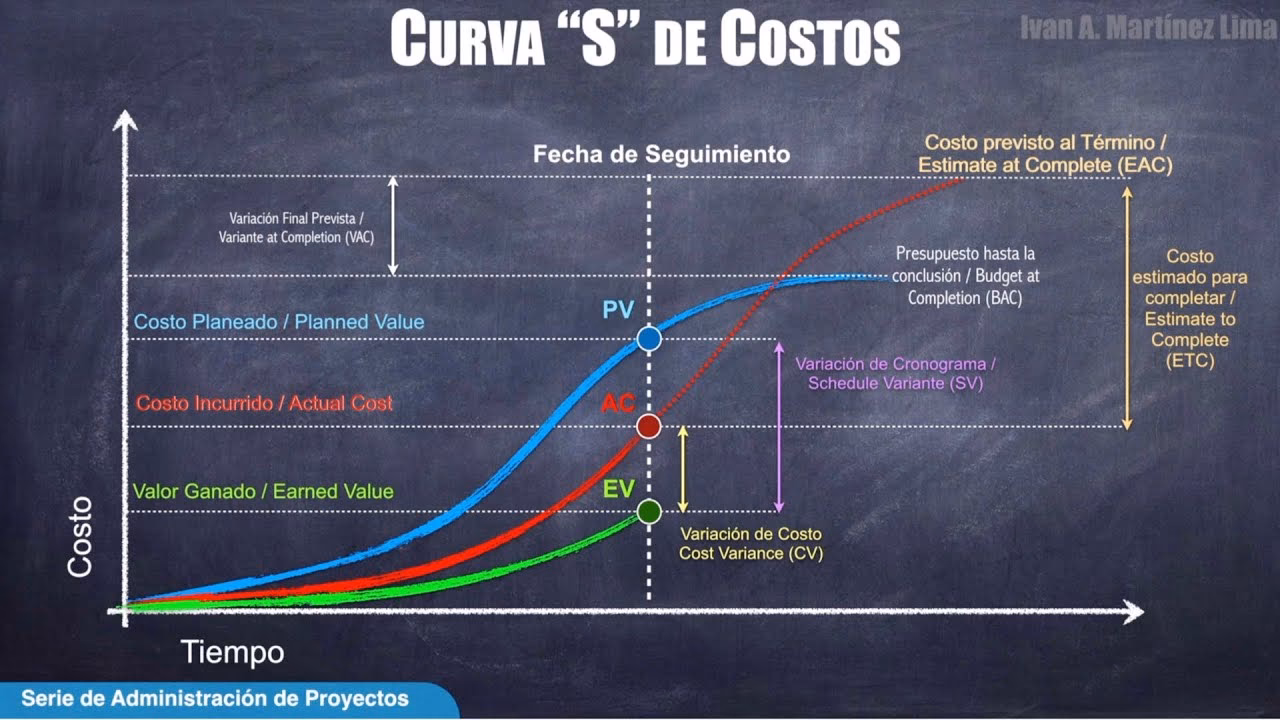

La Curva S es una representación gráfica que muestra la acumulación de algún valor (costo, esfuerzo, porcentaje completado, etc.) a lo largo del tiempo. Su nombre proviene de su forma característica, que se asemeja a una 'S' mayúscula. Esta forma no es arbitraria; refleja el patrón típico de la mayoría de los proyectos o procesos de crecimiento:

  • Fase 1: Crecimiento Lento Inicial (Inicio): Al principio de un proyecto, el progreso suele ser lento. Se establecen las bases, se realizan las planificaciones detalladas, se configuran los equipos y se obtienen las aprobaciones iniciales. Los costos o el esfuerzo acumulado crecen gradualmente.
  • Fase 2: Crecimiento Rápido (Ejecución Principal): Una vez que el proyecto está en marcha, la actividad se acelera. Los recursos están plenamente desplegados, las tareas principales se ejecutan y el progreso acumulado aumenta rápidamente. Esta es la fase donde la mayor parte del trabajo se lleva a cabo.
  • Fase 3: Crecimiento Lento Final (Cierre): Hacia el final del proyecto, el ritmo vuelve a disminuir. Se completan las últimas tareas, se realizan pruebas, se abordan los ajustes finales y se gestiona la entrega. El progreso acumulado sigue aumentando, pero a un ritmo menor hasta alcanzar el 100%.
  • Fase 4: Nulo Crecimiento (Estacionario): Una vez que el proyecto se completa, la curva se aplana, indicando que no hay más crecimiento en el valor acumulado.

En el contexto de la gestión de proyectos, la Curva S es una herramienta indispensable por varias razones:

  • Visualización del Progreso: Permite ver rápidamente cómo se está acumulando el progreso, el gasto o el esfuerzo en comparación con lo planificado.
  • Identificación de Desviaciones: Al superponer la Curva S planificada (línea base) con la Curva S real (actual), se pueden identificar desviaciones tempranas en el cronograma o el presupuesto. Si la curva real está por debajo de la planificada, el proyecto está retrasado o gastando menos de lo previsto; si está por encima, podría estar adelantado o sobrepasando el presupuesto.
  • Pronóstico y Proyección: Ayuda a predecir la trayectoria futura del proyecto y a estimar la fecha de finalización o el costo total final, basándose en la tendencia actual.
  • Comunicación con Stakeholders: Es una forma clara y concisa de comunicar el estado del proyecto a los interesados, facilitando la toma de decisiones informadas.
  • Análisis de Rendimiento: Proporciona una base para el análisis del rendimiento histórico, lo que es vital para la mejora continua en futuros proyectos.

Construyendo su Curva S: Métodos y Consideraciones

La construcción de una Curva S implica graficar datos acumulados a lo largo del tiempo. Los datos más comunes para una Curva S de proyecto son:

  • Costo Acumulado: Muestra el gasto total acumulado hasta una fecha dada.
  • Horas de Trabajo Acumuladas: Representa el esfuerzo total en horas hasta un punto en el tiempo.
  • Porcentaje de Avance Acumulado: Indica el progreso total del proyecto en porcentaje.

Para construir una Curva S, se necesita una línea base del proyecto que defina el plan original (costos, cronograma, esfuerzo). Luego, a medida que el proyecto avanza, se registran los valores reales y se trazan en el mismo gráfico.

¿Cómo sacar curva S del Project?

Uso de Fórmulas Matemáticas para Modelar Curvas S

Aunque en la gestión de proyectos la Curva S suele ser una representación de datos acumulados reales o planificados, existen modelos matemáticos que pueden generar la forma de una Curva S. Estas ecuaciones son más comunes en la estimación de la demanda de nuevos productos o la adopción de tecnología, donde se busca predecir un patrón de crecimiento. Sin embargo, un gestor de proyectos podría utilizarlas para modelar un plan ideal de consumo de recursos o progreso.

Una de las ecuaciones más comunes es la función logística, que puede adaptarse para modelar el crecimiento en una Curva S. La forma general de una ecuación logística podría ser:

S(x) = min + (max - min) * (1 / (1 + exp(-k * (x - x0))))

  • min: El valor mínimo al inicio del proceso (por ejemplo, 0% de avance o costo inicial).
  • max: El valor máximo esperado (por ejemplo, 100% de avance o costo total del proyecto).
  • exp: La función exponencial (e^x).
  • k: Un parámetro de forma que controla la pendiente o la velocidad de crecimiento de la curva. Un 'k' más grande implica un crecimiento más rápido.
  • x: La variable de tiempo (días, semanas, meses).
  • x0: El punto medio de la curva, donde el crecimiento es más rápido.

Esta ecuación permite crear una curva suave que se ajusta a las fases de crecimiento lento, rápido y lento nuevamente. Ajustando los parámetros 'k', 'min', 'max' y 'x0', se pueden generar diferentes formas de Curva S para simular diversos escenarios de proyecto. Si bien su aplicación directa en la gestión diaria puede ser compleja, entender su base ayuda a comprender la naturaleza del crecimiento acumulado.

¿Cómo se mide el avance de un proyecto?

Curva S en Microsoft Project

Microsoft Project (MSP) es una herramienta poderosa que facilita la generación de Curvas S para sus proyectos. Aunque no hay un botón directo llamado "Curva S", MSP puede generar informes visuales que la representan al graficar datos acumulados como el costo o el trabajo a lo largo del tiempo. Para lograrlo, los pasos generales son:

  1. Establecer una Línea Base: Antes de que el proyecto comience, debe guardar una línea base (plan original) en MSP. Esto es fundamental para poder comparar el progreso real con el planificado. Vaya a Proyecto > Establecer línea base.
  2. Registrar el Progreso Real: A medida que el proyecto avanza, debe actualizar regularmente el progreso de las tareas (porcentaje completado, trabajo real, costo real).
  3. Generar Informes de Uso de Recursos o Costos: MSP le permite generar informes de uso de recursos o informes de flujo de caja que muestran el trabajo o el costo acumulado por período de tiempo.
    • Vaya a Informe > Informes visuales.
    • Seleccione plantillas como "Curva de valor ganado de costos" o "Curva de valor ganado de trabajo". Estas plantillas generarán gráficos en Excel que se asemejan a una Curva S, mostrando el costo presupuestado del trabajo programado (PV), el costo real del trabajo realizado (AC) y el valor ganado (EV).
    • También puede crear informes personalizados seleccionando campos acumulados como "Costo acumulado" o "Trabajo acumulado" y graficándolos contra el tiempo.
  4. Interpretar la Curva S: Una vez generada, la Curva S de su proyecto le permitirá comparar la línea base con el progreso real. Si la curva real está por debajo de la línea base, indica un posible retraso o subgasto; si está por encima, podría ser un adelanto o sobregasto.

La capacidad de MSP para manejar líneas base y datos de progreso detallados lo convierte en una herramienta esencial para el seguimiento visual del rendimiento del proyecto a través de Curvas S.

Más allá de la Curva S: Midiendo el Avance del Proyecto

Aunque la Curva S es excelente para la visualización acumulada, existen otras métricas y métodos para medir el avance del proyecto que complementan su análisis. La medición precisa del avance es vital para la toma de decisiones, la comunicación y el control.

¿Cómo calcular una curva S?
Ecuación logística de la curva S S(x) = (1/(1+exp(-kx))^a es la forma simple de la ecuación, donde el valor mínimo es 0 y el valor máximo es 1, k y a ambos > 0 y controlan la forma.

Cómo calcular el porcentaje de avance en Project

Microsoft Project ofrece varias formas de calcular y mostrar el porcentaje de avance de las tareas y del proyecto en general. Es importante entender las diferencias, ya que cada una puede ser útil en diferentes contextos:

  1. Porcentaje completado de duración (% de duración completada): Este es el método más común y, a menudo, el predeterminado. MSP calcula el porcentaje de duración completada basándose en la proporción de la duración real transcurrida de una tarea en relación con su duración total planificada. Por ejemplo, si una tarea de 10 días ha durado 5 días, su porcentaje de duración completada es del 50%.
    % Duración Completada = (Duración Real / Duración Planificada) * 100
    Este método es sencillo, pero puede ser engañoso si el trabajo no avanza al mismo ritmo que el tiempo transcurre.
  2. Porcentaje completado de trabajo (% de trabajo completado): Este método es más preciso para tareas donde el esfuerzo no es lineal con el tiempo. MSP calcula el porcentaje basándose en la cantidad de trabajo real realizado en comparación con el trabajo total planificado para la tarea. Por ejemplo, si una tarea tiene 100 horas de trabajo planificadas y se han completado 60 horas, el porcentaje de trabajo completado es del 60%.
    % Trabajo Completado = (Trabajo Real / Trabajo Planificado) * 100
    Este es a menudo el método preferido para proyectos donde el esfuerzo es el principal factor de control.
  3. Porcentaje completado físico (% de avance físico): Este método permite al director de proyecto introducir manualmente un porcentaje de avance basado en una evaluación subjetiva o en hitos concretos, independientemente del tiempo transcurrido o el trabajo reportado. Es útil para tareas donde el progreso no es fácilmente cuantificable por duración o trabajo, como el diseño creativo o la investigación. Por ejemplo, un 50% podría significar que el diseño conceptual está aprobado, aunque solo se haya consumido el 30% del tiempo o el 40% del trabajo.
    Para usarlo en MSP, se debe añadir el campo "Porcentaje de avance físico" a la vista de tareas.

La elección del método depende de la naturaleza de la tarea y de cómo se desea medir el progreso. Para el proyecto en su conjunto, MSP agregará estos porcentajes de las tareas para dar un porcentaje de avance general, ponderado por la duración o el trabajo de las tareas.

¿Cómo se mide el avance de un proyecto?

Más allá de los porcentajes específicos de MSP, la medición del avance de un proyecto abarca varias dimensiones:

  • Gestión del Valor Ganado (EVM - Earned Value Management): Es una metodología integral y robusta para medir el rendimiento del proyecto. Combina el alcance, el cronograma y el costo en un sistema unificado. Sus componentes clave son:
    • Valor Planificado (PV - Planned Value): El costo presupuestado del trabajo programado para realizar hasta la fecha.
    • Valor Ganado (EV - Earned Value): El costo presupuestado del trabajo real completado hasta la fecha.
    • Costo Real (AC - Actual Cost): El costo total real incurrido por el trabajo realizado hasta la fecha.

    Con estas tres métricas, se pueden calcular índices de rendimiento (CPI, SPI) y variaciones (CV, SV) que indican si el proyecto está por encima/debajo del presupuesto y adelantado/atrasado en el cronograma. MSP es compatible con EVM y puede generar estos informes.

  • Hitos y Entregables: El progreso se puede medir por la finalización de hitos clave o la entrega de productos o componentes específicos del proyecto. Esto es especialmente útil para proyectos con fases bien definidas.
  • Informes de Estado: Informes periódicos que resumen el progreso, los logros, los desafíos y los próximos pasos. Pueden incluir mediciones cuantitativas y cualitativas.
  • Reuniones de Seguimiento: Discusiones regulares con el equipo del proyecto y los interesados para revisar el estado, resolver problemas y ajustar planes.
  • Medidas Subjetivas (Colaboración y Comunicación): Aunque menos cuantificables, la calidad de la colaboración, la fluidez de la comunicación y la dinámica del equipo (especialmente en equipos remotos) pueden ser indicadores importantes del éxito potencial del proyecto. Un equipo que se comunica bien tiende a ser más eficiente y a resolver problemas de manera más efectiva, lo que indirectamente contribuye al avance.

Desafíos y Mejores Prácticas en la Medición del Avance

Medir el avance de un proyecto no está exento de desafíos:

  • Precisión de los Datos: La calidad de las mediciones depende de la precisión y puntualidad de los datos de progreso. Reportes inexactos o tardíos pueden llevar a decisiones erróneas.
  • Subjetividad: Especialmente con el porcentaje de avance físico, puede haber una tendencia a ser demasiado optimista.
  • Tareas Pequeñas y Cortas: El seguimiento de cientos de tareas muy pequeñas puede ser tedioso y consumir mucho tiempo.
  • Resistencia al Reporte: Los miembros del equipo pueden ver el reporte de progreso como una carga administrativa.

Para superar estos desafíos y asegurar una medición efectiva:

  • Establezca una Línea Base Clara: Sin una línea base, no hay punto de comparación para el progreso.
  • Defina Criterios de Finalización Claros: Para cada tarea o entregable, sepa exactamente qué significa "completado".
  • Automatice el Reporte Siempre que Sea Posible: Utilice las funcionalidades de su software de gestión de proyectos para simplificar la entrada de datos.
  • Realice Revisiones Periódicas: Programe reuniones de estado y actualice el plan de proyecto de forma regular.
  • Fomente la Transparencia: Anime al equipo a reportar el progreso de forma honesta, incluso si hay retrasos.
  • Utilice la "Inteligencia Comunitaria": Aprenda de proyectos pasados y de la experiencia de otros. Los patrones de Curva S de proyectos similares pueden proporcionar valiosos puntos de referencia para la planificación y el seguimiento.

Preguntas Frecuentes

¿La Curva S es lo mismo que el Valor Ganado?
No, la Curva S es una representación visual de datos acumulados (que pueden ser costos o trabajo). El Valor Ganado (EVM) es una metodología de gestión de proyectos que utiliza el valor ganado (EV), el valor planificado (PV) y el costo real (AC) para medir el rendimiento. Las Curvas S se utilizan a menudo para graficar las métricas de EVM (PV, EV, AC) a lo largo del tiempo, formando así un gráfico de Curva S que muestra el rendimiento del valor ganado.
¿Puedo crear una Curva S en Excel?
Sí, definitivamente. Puede exportar los datos acumulados de su proyecto (costo, trabajo, etc.) de Microsoft Project a Excel, o simplemente ingresar los datos manualmente si no usa MSP. Luego, utilice las funciones de gráficos de líneas de Excel para trazar los valores acumulados a lo largo del tiempo, creando así su propia Curva S.
¿Qué significa si mi Curva S real está por debajo de la planificada?
Si su Curva S real (la que muestra el progreso o gasto real) está por debajo de la Curva S planificada (línea base), generalmente indica que el proyecto está retrasado en el cronograma o gastando menos de lo presupuestado. Si es costo, podría ser bueno (subgasto), pero si es progreso, es una señal de alarma de retraso. Es crucial investigar la causa para determinar si es un problema de rendimiento o una oportunidad de eficiencia.
¿Es el porcentaje de avance físico siempre la mejor opción?
No, no siempre. El porcentaje de avance físico es útil cuando el progreso no se correlaciona directamente con el tiempo o el esfuerzo (por ejemplo, en fases de diseño o investigación donde los hitos subjetivos son clave). Sin embargo, su subjetividad puede introducir sesgos. Para tareas más predecibles, el porcentaje de duración o trabajo completado puede ser más objetivo y preciso.
¿Cómo afecta el trabajo a distancia la medición del avance?
El trabajo a distancia no afecta fundamentalmente las métricas cuantitativas de avance (porcentaje completado, EVM) si el resultado final es cuantificable. La principal diferencia radica en el 'cómo' y 'dónde' se realiza el trabajo. Sin embargo, puede influir en las medidas subjetivas de colaboración, comunicación y dinámica de equipo. Es crucial reforzar los canales de comunicación y las herramientas de colaboración para mantener la cohesión y la visibilidad del progreso en equipos distribuidos.

Conclusión

La Curva S y las diversas metodologías para calcular y medir el avance del proyecto son herramientas poderosas en el arsenal de cualquier gestor de proyectos. Permiten una visualización clara del rendimiento, la identificación temprana de desviaciones y la toma de decisiones informadas. Al dominar la creación y el análisis de Curvas S (ya sea manualmente o a través de Microsoft Project) y al aplicar métodos rigurosos como el Valor Ganado y los diferentes porcentajes de avance, los equipos de proyecto pueden mantener el control, gestionar las expectativas de los interesados y, en última instancia, asegurar el éxito de sus iniciativas. La clave reside en la precisión de los datos, la consistencia en el seguimiento y la voluntad de adaptarse y aprender de cada proyecto.
