¿Qué es la estrategia cocomo?

COCOMO: La Clave para Estimar Proyectos de Software

28/04/2022

Valoración: 4.92 (4171 votos)

En el dinámico mundo del desarrollo de software, la capacidad de prever con precisión el esfuerzo, el costo y el cronograma de un proyecto es tan crucial como el propio código. Sin una estimación fiable, los proyectos pueden desviarse, exceder presupuestos y fallar en sus entregas. Es aquí donde entra en juego el Modelo de Costo Constructivo, más conocido como COCOMO (Constructive Cost Model), una metodología que se ha consolidado como un pilar fundamental en la ingeniería de software.

¿Qué significa cocomo?
COCOMO significa modelo de costo constructivo , un modelo de estimación de costos para proyectos de software basado en la línea de conducta (LOC). El modelo COCOMO calcula el tiempo, el esfuerzo, el costo y la calidad de un proyecto de software propuesto. En pocas palabras, predice el rendimiento de un proyecto de software.

Desarrollado por el Dr. Barry W. Boehm, COCOMO ha evolucionado a lo largo de las décadas para adaptarse a las cambiantes complejidades de la construcción de software. Este modelo proporciona un marco estructurado para la estimación, basándose en la experiencia de proyectos históricos para ofrecer predicciones robustas. Desde pequeñas aplicaciones hasta sistemas empresariales complejos, COCOMO ofrece diferentes niveles de detalle para satisfacer las necesidades específicas de cada proyecto. Acompáñanos en este recorrido para entender cómo esta poderosa herramienta puede ser el aliado perfecto en la planificación y ejecución de tus iniciativas de software.

Índice de Contenido

¿Qué es el Modelo COCOMO?

El Modelo de Costo Constructivo, o COCOMO, es una técnica de estimación de software creada por el Dr. Barry W. Boehm a finales de la década de 1970. Su objetivo principal es predecir el esfuerzo, el costo y el cronograma requeridos para un proyecto de desarrollo de software. COCOMO se basa en la premisa de que diferentes proyectos de software poseen distintos niveles de complejidad y características, lo que influye directamente en los recursos y el tiempo necesarios para su finalización.

El modelo utiliza una fórmula de regresión que ha sido calibrada con datos de proyectos históricos. Por ejemplo, COCOMO 81 se basó en 63 proyectos de TRW Aerospace, mientras que COCOMO II, su sucesor, fue ajustado con una base de datos más amplia de 161 proyectos. Esto lo convierte en una herramienta empírica, cuyas predicciones se fundamentan en la experiencia real acumulada en la industria.

La Evolución de COCOMO: De COCOMO 81 a COCOMO II

La primera versión significativa del modelo, conocida como COCOMO 81, fue publicada en el libro de Boehm de 1981, Software Engineering Economics. Esta versión se desarrolló a partir de un estudio de 63 proyectos de software en TRW Aerospace, donde Boehm era Director de Investigación y Tecnología de Software. Los proyectos analizados variaban en tamaño desde 2,000 hasta 100,000 líneas de código y utilizaban diversos lenguajes de programación, desde ensamblador hasta PL/I. En ese momento, el modelo en cascada era el proceso de desarrollo de software predominante, y COCOMO 81 reflejaba esta realidad.

Sin embargo, a medida que la tecnología de desarrollo de software evolucionó, pasando de entornos de mainframe y procesamiento por lotes nocturno a desarrollo de escritorio, reutilización de código y uso de componentes de software comerciales, surgió la necesidad de un nuevo modelo. Así, en 1995 se comenzó a desarrollar COCOMO II, que finalmente se publicó en el año 2000 en el libro Software Cost Estimation with COCOMO II. COCOMO II es el sucesor de COCOMO 81 y está mejor adaptado para estimar proyectos de desarrollo de software modernos, brindando soporte para procesos de desarrollo más recientes y siendo ajustado con una base de datos más grande de 161 proyectos.

Niveles del Modelo COCOMO

COCOMO se estructura en una jerarquía de tres formas, cada una ofreciendo un nivel de detalle y precisión creciente. Entender estos niveles es crucial para aplicar el modelo de manera efectiva según la fase y la complejidad del proyecto.

¿Cuál es la fórmula del cocomo?
El producto de todos los multiplicadores de esfuerzo da como resultado un factor de ajuste del esfuerzo (EAF). Los valores típicos del EAF oscilan entre 0,9 y 1,4. La fórmula intermedia de Cocomo ahora tiene la siguiente forma: E = a i (KLoC) b i (EAF)
  • COCOMO Básico: Este nivel es ideal para estimaciones rápidas, tempranas y de orden de magnitud aproximado. Su precisión es limitada debido a que no considera factores que influyen en los atributos específicos del proyecto (conocidos como “impulsores de costo”). Estima el esfuerzo basándose únicamente en el tamaño del código a desarrollar, generalmente medido en Líneas de Código Fuente (SLOC). Asume una relación lineal entre el tamaño del proyecto y el esfuerzo. Es una aproximación simple pero útil para estimaciones iniciales.
  • COCOMO Intermedio: A medida que los proyectos se vuelven más intrincados, el COCOMO Intermedio introduce factores influyentes que impactan el proceso de estimación. Estos factores incluyen características del producto, atributos de la plataforma, habilidades del personal, complejidad del proyecto y el entorno de desarrollo. El COCOMO Intermedio emplea impulsores de costo para ajustar la estimación basándose en estos factores, lo que lo hace más preciso que el Modelo Básico.
  • COCOMO Detallado: Diseñado para proyectos complejos y a gran escala, el COCOMO Detallado profundiza aún más en los parámetros de estimación. Abarca un conjunto completo de factores, incluyendo los del COCOMO Intermedio, y consideraciones adicionales como la evaluación de riesgos, la cohesión del equipo y las capacidades de gestión de proyectos. El COCOMO Detallado utiliza extensos impulsores de costo y escalas para proporcionar una estimación altamente refinada y matizada, haciéndolo aplicable para proyectos con requisitos complejos y diversas variables.

Adicionalmente, se menciona un modelo COCOMO Completo que aborda las deficiencias tanto del básico como del intermedio, integrando una visión más holística y fase a fase del proyecto.

Tipos de Proyectos de Software (Modos de Desarrollo)

El modelo COCOMO clasifica los proyectos de software en tres tipos o modos, cada uno con características distintas que influyen en los coeficientes utilizados en las fórmulas de estimación:

  1. Proyecto Orgánico: Un proyecto de software orgánico requiere un equipo pequeño, donde el problema a resolver es bien comprendido, y los miembros del equipo tienen experiencia en el desarrollo de proyectos similares. Son proyectos de software relativamente pequeños y sencillos, con requisitos estables y un entorno de desarrollo familiar.
  2. Proyecto Semiacoplado: Un proyecto semiacoplado es de tamaño medio, con un desarrollo que consta de una mezcla de personal experimentado y sin experiencia. Las características principales del proyecto se encuentran entre las de un proyecto orgánico y uno embebido. Implica una complejidad moderada, con algunos requisitos nuevos o un entorno de desarrollo menos familiar.
  3. Proyecto Embebido: Un proyecto de software embebido tiene un alto nivel de complejidad, requiere un equipo grande y experimentado, y está acoplado con hardware complejo. Son proyectos grandes y complejos, con requisitos estrictos, alta interdependencia con el hardware y software, y a menudo involucran tecnologías de vanguardia o restricciones de rendimiento.

¿Cuál es la fórmula del COCOMO?

La pregunta sobre la fórmula de COCOMO es fundamental. Si bien el texto proporcionado menciona que “Las fórmulas para calcular estas entidades son:”, no las detalla explícitamente con sus coeficientes. Sin embargo, es ampliamente conocido que las fórmulas de COCOMO se basan en una relación exponencial entre el tamaño del software (medido en KLOC – Kilo Líneas de Código) y el esfuerzo o el tiempo. Estas fórmulas son empíricas, lo que significa que sus parámetros se derivan de un ajuste de regresión utilizando datos de proyectos históricos.

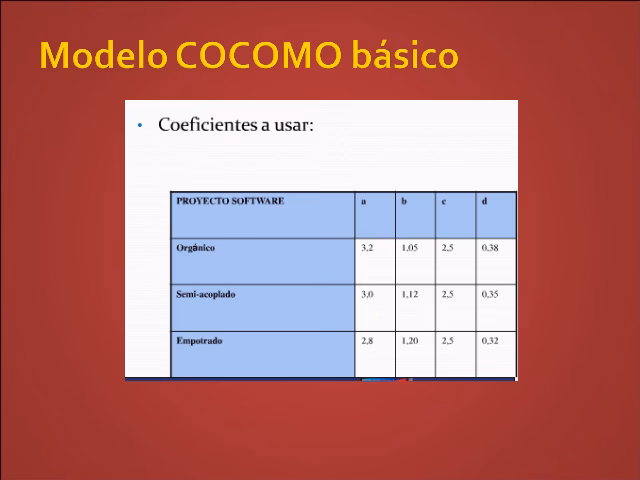

La estructura general de las fórmulas para el COCOMO Básico, por ejemplo, es la siguiente:

  • Esfuerzo (E) en persona-meses: E = A * (KLOC)^B
  • Tiempo de Desarrollo (D) en meses: D = C * (E)^D
  • Número de Personas (P): P = E / D

Donde:

  • KLOC son las miles de líneas de código fuente.
  • A, B, C y D son coeficientes que varían dependiendo del modo del proyecto (Orgánico, Semiacoplado, Embebido) y del tipo de COCOMO (Básico, Intermedio, Detallado).

Para el COCOMO Intermedio y Detallado, la fórmula del esfuerzo se ajusta aún más multiplicando el resultado por una serie de “impulsores de costo” (Cost Drivers), que son factores que reflejan atributos específicos del proyecto y su entorno, como la fiabilidad requerida del producto, la capacidad del personal, la complejidad de la base de datos, etc. Cada impulsor de costo tiene un valor que multiplica o divide el esfuerzo base, refinando la estimación.

Es importante destacar que los valores específicos de los coeficientes (A, B, C, D) y los factores de ajuste de los impulsores de costo han sido calibrados por Boehm y otros investigadores a lo largo del tiempo, y están disponibles en la literatura especializada sobre COCOMO 81 y COCOMO II. Dado que no se proporcionan explícitamente en el texto fuente, se evita listarlos aquí, pero su existencia y su base empírica son el núcleo del modelo.

Componentes Clave del Modelo COCOMO

El Modelo COCOMO se compone de varios elementos integrales que, en conjunto, permiten una estimación precisa del esfuerzo, tiempo y costos de un proyecto de desarrollo de software. Comprender estos componentes es esencial para los gerentes de proyectos y los ingenieros de software.

  1. Líneas de Código Fuente (SLOC): Es un componente fundamental que sirve como base para la estimación basada en el tamaño de COCOMO. Su función principal es cuantificar el tamaño del proyecto de software contando el número de líneas de código que se escribirán. Influye directamente en el esfuerzo requerido para el desarrollo, formando la base para las estimaciones iniciales en el COCOMO Básico.
  2. Estimación del Esfuerzo: Implica predecir los recursos humanos necesarios para desarrollar el software. Considera factores como el tamaño del equipo, la experiencia y los niveles de habilidad. La estimación del esfuerzo constituye el propósito central de COCOMO, asegurando una dotación de personal adecuada para el proyecto y una distribución eficiente de las tareas.
  3. Estimación de la Duración: Se enfoca en predecir el tiempo requerido para completar el proyecto. Considera la complejidad del proyecto, la productividad del equipo y la asignación de recursos. Una estimación precisa de la duración ayuda en la programación efectiva del proyecto y la entrega a tiempo.
  4. Estimación de Costos: Consiste en los costos monetarios y de recursos del proyecto de software. Incluye costos de personal, costos de hardware y software, gastos generales y riesgos potenciales. Una estimación adecuada de los costos ayuda en la elaboración de presupuestos y la planificación, previniendo restricciones financieras inesperadas.

Proceso de Cálculo del Modelo COCOMO

El proceso de cálculo del Modelo COCOMO permite a los gerentes de proyectos e ingenieros de software estimar sistemáticamente el esfuerzo, el tiempo y los costos. Este proceso implica una serie de pasos, cada uno adaptado a las diferentes variantes de COCOMO.

¿Cuáles son los niveles del modelo Cocomo?
Las tres etapas del modelo COCOMO son COCOMO básico, COCOMO intermedio y COCOMO detallado , cada una de las cuales ofrece estimaciones cada vez más detalladas basadas en las características y el tamaño del proyecto.
  1. Paso 1: Estimación del Tamaño: El primer paso implica cuantificar el tamaño del proyecto de software. En el COCOMO Básico, esto se logra utilizando las Líneas de Código Fuente (SLOC). En el COCOMO Intermedio y Detallado, la estimación considera medidas de tamaño alternativas, como Puntos de Función o Puntos de Objeto. La métrica de tamaño seleccionada refleja la complejidad del proyecto y sienta las bases para los cálculos posteriores.
  2. Paso 2: Estimación del Esfuerzo: Una vez determinado el tamaño del proyecto, se estima el esfuerzo requerido para el desarrollo. El Modelo COCOMO Básico utiliza una relación lineal simple entre SLOC y la acción. El COCOMO Intermedio introduce un conjunto de impulsores de costo que ajustan el esfuerzo basándose en factores influyentes como la capacidad del equipo, el entorno de desarrollo y la complejidad del producto. El COCOMO Detallado refina la estimación del esfuerzo al considerar parámetros adicionales como la evaluación de riesgos y la cohesión del equipo.
  3. Paso 3: Estimación de la Duración: Con la estimación del esfuerzo en su lugar, se predice la duración del proyecto. Esto se logra dividiendo el esfuerzo por el número de recursos disponibles. El resultado es la duración estimada del proyecto, considerando la productividad y el tamaño del equipo.
  4. Paso 4: Estimación de Costos: El último paso implica calcular el costo del proyecto, que incluye costos directos como salarios del personal y gastos de hardware. También tiene en cuenta los costos indirectos, como gastos generales y riesgos potenciales. La estimación de costos proporciona una visión completa de los aspectos financieros del proyecto, ayudando en la asignación de presupuesto y la planificación financiera.

Factores que Influyen en la Estimación COCOMO (Impulsores de Costo)

La precisión de las estimaciones del Modelo COCOMO depende de varios factores que, en conjunto, afectan las complejidades de un proyecto de software. Estos factores, categorizados en cinco grupos distintos, son fundamentales para refinar el proceso de estimación y asegurar que los gerentes de proyectos e ingenieros tomen decisiones informadas.

  1. Factores de Producto: La estimación se ve significativamente afectada por la naturaleza del software. Factores como la complejidad del producto, el grado de innovación, el rendimiento requerido y la fiabilidad esperada impactan el esfuerzo, el tiempo y el costo involucrados. Los proyectos que presentan funcionalidades intrincadas o características avanzadas pueden requerir más recursos y tiempo para el desarrollo.
  2. Factores de Plataforma: La plataforma donde operará el software también contribuye al proceso de estimación. Consideraciones como la compatibilidad con sistemas existentes, las limitaciones de hardware y las herramientas de software influyen en el esfuerzo requerido. Los factores de plataforma tienen en cuenta las complejidades de adaptabilidad e integración que afectan los esfuerzos de desarrollo.
  3. Factores de Personal: Las capacidades y la experiencia del equipo de desarrollo influyen en las estimaciones del proyecto. Los niveles de habilidad, la familiaridad con la pila tecnológica y la cohesión del equipo impactan la productividad. Un equipo experimentado y bien coordinado podría realizar las tareas de manera más eficiente, afectando las estimaciones de esfuerzo y tiempo.
  4. Factores de Proyecto: El alcance y la estructura del proyecto, incluyendo su tamaño y complejidad, influyen en el proceso de estimación. Los atributos organizacionales y gerenciales de un proyecto, como la efectividad de la comunicación y la presencia de requisitos precisos, pueden impactar el proceso de desarrollo. Esto, a su vez, puede afectar las estimaciones.
  5. Factores Ambientales: Factores como las restricciones regulatorias, la competencia del mercado y la disponibilidad de recursos dan forma a las estimaciones de software dentro del entorno externo. Estas condiciones externas influyen en el cronograma y los costos del proyecto, contribuyendo al riesgo general y la incertidumbre asociados con el proyecto.

Ventajas del Modelo COCOMO

El Modelo COCOMO presenta varias ventajas distintivas que han contribuido a su prominencia como una técnica de estimación de software confiable y ampliamente utilizada. Estas ventajas subrayan su valor para guiar las decisiones de gestión de proyectos y mejorar el proceso general de desarrollo de software.

  • Estimación Estructurada: COCOMO ofrece un marco sistemático y estructurado para estimar el esfuerzo, el tiempo y los costos. Sus tres variantes se adaptan a diferentes complejidades de proyectos, adaptando la estimación a las características únicas de cada proyecto. Este enfoque estructurado mejora la precisión de la estimación y permite una planificación de proyectos más realista.
  • Toma de Decisiones Informada: La consideración integral de COCOMO de los factores influyentes, como los factores de producto, plataforma, personal, proyecto y ambientales, equipa a los gerentes de proyectos e ingenieros con una comprensión holística de la dinámica del proyecto. Esta información permite una toma de decisiones informada, permitiendo a las partes interesadas anticipar desafíos, asignar recursos de manera efectiva y establecer objetivos de proyecto realistas.
  • Flexibilidad: La flexibilidad de COCOMO le permite adaptarse a varios proyectos de software, desde pequeña a gran escala, simple a complejo. Puede adaptarse a múltiples metodologías y tecnologías de desarrollo, lo que lo hace aplicable en diversos entornos de ingeniería de software.
  • Benchmarking y Comunicación: El proceso de estimación estandarizado de COCOMO facilita el benchmarking y la comunicación entre las partes interesadas. Al proporcionar un lenguaje común para estimar y discutir los requisitos del proyecto, COCOMO promueve la claridad y la transparencia, reduciendo el potencial de malentendidos y conflictos.
  • Evaluación de Riesgos: El Modelo COCOMO considera inherentemente los factores de riesgo, especialmente en las versiones Intermedia y Detallada. Ayuda a identificar riesgos potenciales temprano en el ciclo de vida del proyecto y permite estrategias proactivas de gestión de riesgos.
  • Valor Educativo: El enfoque estructurado y los componentes precisos de COCOMO lo convierten en una herramienta educativa. Ayuda a los estudiantes y profesionales de ingeniería de software a comprender las diversas facetas de la estimación de proyectos, contribuyendo a su desarrollo de habilidades.
  • Utilización de Datos Históricos: COCOMO puede aprovechar datos históricos de proyectos anteriores para refinar las estimaciones. Al analizar datos de proyectos pasados, las organizaciones pueden mejorar la precisión de sus futuras estimaciones.

Limitaciones del Modelo COCOMO

Aunque el Modelo COCOMO se erige como una valiosa técnica de estimación de software, no está exento de limitaciones. Reconocer estas restricciones es esencial para que los gerentes de proyectos e ingenieros de software tomen decisiones bien informadas y complementen COCOMO con enfoques adicionales cuando sea necesario.

  • Sensibilidad a las Estimaciones Iniciales: La precisión de COCOMO se basa en las estimaciones iniciales del tamaño del proyecto, a menudo medidas en Líneas de Código Fuente (SLOC). Si la estimación inicial del tamaño es incorrecta, toda la estimación puede llevar a predicciones inexactas de esfuerzo, tiempo y costo.
  • Suposición de Linealidad: El COCOMO Básico asume una relación lineal entre el tamaño del proyecto y el esfuerzo, lo que podría no ser válido para todos los proyectos. Los proyectos complejos pueden exhibir patrones no lineales, lo que hace que el COCOMO Básico sea menos preciso para estos casos.
  • Evaluación de la Complejidad Subjetiva: La evaluación de la complejidad del proyecto es subjetiva y puede variar entre los estimadores. Factores como el juicio individual y las interpretaciones de los parámetros influyentes pueden introducir variabilidad en las estimaciones.
  • Falta de Consideración de Prácticas Modernas: COCOMO se desarrolló a finales de la década de 1970 y solo puede acomodar parcialmente las prácticas modernas de desarrollo de software. Esto incluye metodologías como Agile, que enfatizan el desarrollo iterativo e incremental.
  • Limitaciones en la Evaluación de Riesgos: Las versiones Intermedia y Detallada de COCOMO incorporan la evaluación de riesgos. Sin embargo, el modelo solo puede cubrir exhaustivamente algunos riesgos potenciales y su efectividad.
  • Cambios de Alcance: Las estimaciones de COCOMO asumen un alcance estable a lo largo del proyecto, lo que puede ser problemático cuando los proyectos experimentan cambios significativos o adiciones de características.
  • Consideración Limitada del Hardware: Aunque COCOMO tiene en cuenta los atributos de la plataforma, es posible que no capture adecuadamente los matices del hardware moderno y los entornos de computación en la nube.

Aplicaciones del Modelo COCOMO en el Mundo Real

El Modelo COCOMO ha encontrado una amplia aplicación en diversos escenarios del mundo real, demostrando su valor para guiar la estimación y gestión de proyectos de software.

  • Proyectos Industriales: Numerosas industrias, desde finanzas hasta atención médica, han empleado con éxito COCOMO para estimar recursos, tiempo y costos en el desarrollo de software. Ayuda a establecer objetivos de proyecto realistas, gestionar presupuestos y garantizar entregas a tiempo.
  • Iniciativas Gubernamentales: COCOMO se utiliza en proyectos gubernamentales para estimar el esfuerzo, el tiempo y los costos de sistemas de software a gran escala, como seguridad nacional y servicios digitales. Ayuda a garantizar que los proyectos se mantengan dentro del presupuesto y cumplan los plazos mientras se gestionan requisitos y riesgos complejos.
  • Aeroespacial y Defensa: En sectores altamente regulados y críticos para la seguridad como el aeroespacial y la defensa, COCOMO ayuda a predecir el esfuerzo y los costos necesarios para el desarrollo de software en sistemas como aviónica y control de misiles.
  • Soluciones Empresariales: Grandes corporaciones utilizan COCOMO para estimar el alcance y el esfuerzo requeridos para implementar sistemas de software a nivel empresarial. Esto incluye soluciones como ERP (Planificación de Recursos Empresariales) y CRM (Gestión de Relaciones con el Cliente).
  • Software de Atención Médica: COCOMO ayuda a estimar los recursos necesarios para desarrollar sistemas de Registros Médicos Electrónicos (EHR), software de imágenes médicas y aplicaciones de telemedicina.
  • Industria de los Videojuegos: En la industria de los videojuegos, donde la complejidad del software y los elementos gráficos son primordiales, COCOMO ayuda a predecir el esfuerzo y los costos asociados con el desarrollo de juegos.
  • Software de Infraestructura: El software utilizado para gestionar infraestructura crítica, como la distribución de energía, el suministro de agua y los sistemas de transporte, se beneficia de las capacidades de estimación de COCOMO.
  • Aplicaciones Web y Móviles: COCOMO también se aplica para estimar los esfuerzos de desarrollo para aplicaciones web y móviles, facilitando la asignación efectiva de recursos y la planificación de proyectos.
  • Investigación Académica: El enfoque estructurado de COCOMO se ha utilizado en la investigación académica para analizar y evaluar la viabilidad de proyectos de software. Esto ha contribuido al avance del conocimiento en ingeniería de software.

Preguntas Frecuentes sobre COCOMO

A continuación, respondemos algunas de las preguntas más comunes sobre el Modelo COCOMO.

¿Qué significa COCOMO?

COCOMO significa COnstructive COst MOdel (Modelo de Costo Constructivo). Es un modelo de estimación de costos para proyectos de software, basado principalmente en el tamaño del software, medido en Líneas de Código (LOC) o KLOC (miles de líneas de código).

¿Cuál es la fórmula del cocomo?
El producto de todos los multiplicadores de esfuerzo da como resultado un factor de ajuste del esfuerzo (EAF). Los valores típicos del EAF oscilan entre 0,9 y 1,4. La fórmula intermedia de Cocomo ahora tiene la siguiente forma: E = a i (KLoC) b i (EAF)

¿Cuál es el objetivo principal del modelo COCOMO?

El objetivo principal del modelo COCOMO es estimar el esfuerzo, el tiempo de desarrollo, el costo y el personal requerido para un proyecto de software. En esencia, predice el rendimiento y los recursos necesarios para completar un proyecto de software.

¿Cuáles son los niveles del modelo COCOMO?

El modelo COCOMO se divide en tres niveles principales de detalle y precisión: COCOMO Básico, COCOMO Intermedio y COCOMO Detallado. Cada nivel agrega más factores de ajuste (impulsores de costo) para refinar la estimación.

¿Cómo se clasifica un proyecto de software en COCOMO?

Los proyectos de software se clasifican en tres tipos o modos para la estimación COCOMO: Orgánico (pequeños, bien comprendidos, equipo experimentado), Semiacoplado (tamaño medio, mezcla de experiencia) y Embebido (alta complejidad, equipo grande y experimentado, acoplado con hardware complejo).

¿Es COCOMO relevante para las metodologías de desarrollo de software modernas como Agile?

Si bien COCOMO se desarrolló antes de la popularización de metodologías como Agile, COCOMO II ha intentado incorporar aspectos de desarrollo moderno, como la reutilización de componentes. Sin embargo, su enfoque en las Líneas de Código puede ser menos directo en entornos Agile que enfatizan entregas incrementales y cambios frecuentes. A menudo se requiere adaptar o complementar COCOMO con otras técnicas en contextos Agile.

Conclusión

El Modelo COCOMO, en sus diversas iteraciones, se mantiene como una herramienta fundamental y adaptable para la estimación de software. Su marco estructurado y la consideración de múltiples factores influyentes empoderan a los gerentes de proyectos y a los ingenieros con la capacidad de tomar decisiones informadas y asignar recursos de manera precisa. Esto lo convierte en un activo invaluable para una planificación efectiva de proyectos.

Aunque presenta ciertas limitaciones, especialmente en contextos de desarrollo ágil o con tecnologías muy recientes, su base empírica y su capacidad para ofrecer una visión holística de los costos y el esfuerzo lo hacen indispensable. Comprender y aplicar COCOMO permite a las organizaciones optimizar sus recursos, reducir riesgos y aumentar la probabilidad de éxito en sus ambiciosos proyectos de software. En un sector donde la eficiencia y la predicción son clave, COCOMO sigue siendo una brújula fiable para navegar las complejidades del desarrollo de software.
