La gestión de proyectos modernos es un arte que combina planificación estratégica con la capacidad de adaptarse a la incertidumbre. En este escenario dinámico, herramientas robustas son indispensables para asegurar el éxito. Una de las más influyentes y probadas es la Técnica de Revisión y Evaluación de Programas, más conocida como PERT por sus siglas en inglés (Program Evaluation Review Technique). Desarrollada por la Marina de EE. UU. en la década de 1950 para gestionar proyectos de gran envergadura como el programa de misiles Polaris, PERT se ha consolidado como un pilar en la planificación de proyectos complejos, especialmente aquellos con muchas variables desconocidas y dependencias intrincadas. Pero, ¿qué es exactamente un diagrama PERT, cómo se construye, y lo más importante, cómo se calcula la estimación PERT para predecir con mayor precisión la duración de las tareas y del proyecto en su conjunto? Acompáñanos en este recorrido para desentrañar los secretos de esta poderosa herramienta y cómo puedes aplicarla para optimizar tus propios proyectos.

¿Qué es un Diagrama PERT?
Un diagrama de PERT es una representación visual del cronograma de un proyecto, diseñada para ilustrar las interdependencias entre las diferentes tareas y actividades. A diferencia de un diagrama de Gantt, que se utiliza a lo largo de todo el ciclo de vida del proyecto para el seguimiento del progreso, los diagramas PERT son particularmente valiosos durante la fase de planificación. Su objetivo principal es proporcionar una visión clara de la secuencia de tareas y sus estimaciones de tiempo, lo que facilita la identificación de la ruta crítica, es decir, la secuencia de tareas que determina la duración mínima del proyecto.
Estos diagramas se componen de nodos y líneas direccionales. Los nodos, a menudo representados como círculos o rectángulos, simbolizan eventos o hitos clave del proyecto, marcando puntos de inicio o finalización de una o varias actividades. Las líneas direccionales, por otro lado, representan las actividades o tareas que deben completarse para pasar de un evento a otro. Cada una de estas líneas suele estar acompañada de una estimación de tiempo, que es fundamental para el cálculo de la duración del proyecto.
Componentes Clave de un Diagrama PERT
- Eventos e Hitos: Representados como nodos, son puntos críticos o momentos clave que marcan la finalización de una fase importante o el inicio de otra. No consumen tiempo ni recursos por sí mismos, pero indican el estado de avance.
- Actividades y Tareas: Son las acciones necesarias para pasar de un evento a otro. Se representan mediante líneas direccionales que conectan los nodos. Cada actividad consume tiempo y recursos.
- Estimaciones de Tiempo: Cruciales para determinar la duración del proyecto. Cada tarea lleva asociada una estimación de tiempo, que se calcula de manera particular en el método PERT para abordar la incertidumbre.
Cómo Construir un Diagrama PERT Paso a Paso
Crear un diagrama PERT efectivo implica un proceso estructurado que permite desglosar un proyecto complejo en componentes manejables y estimar su duración con la mayor precisión posible. Aunque existen herramientas de software modernas que simplifican este proceso, comprender los pasos fundamentales es esencial.

1. Identificación de Tareas e Hitos
El primer y más crucial paso es realizar una lista exhaustiva de todas las tareas y hitos necesarios para completar el proyecto. Este proceso debe ser colaborativo, involucrando a todas las partes interesadas para asegurar que ninguna actividad importante sea pasada por alto. Por ejemplo, en el lanzamiento de un nuevo producto de software, las tareas podrían incluir investigación de mercado, diseño de la interfaz de usuario, desarrollo del código, pruebas (alfa y beta), desarrollo de la estrategia de marketing y el lanzamiento oficial. Los hitos, en este contexto, serían la finalización del prototipo, la aprobación de las fases de prueba, o la aprobación final del producto para su lanzamiento.
Los hitos son puntos de control importantes que proporcionan objetivos claros y permiten a las partes interesadas monitorear el progreso del proyecto de manera efectiva.
2. Secuenciación de Actividades y Dependencias
Una vez identificadas las tareas, el siguiente paso es determinar su secuencia lógica y las dependencias entre ellas. Esto significa entender qué tareas deben completarse antes de que otras puedan comenzar. Por ejemplo, el desarrollo del software no puede iniciar hasta que el diseño del producto esté finalizado. Esta secuenciación se representa visualmente en el diagrama con flechas que indican el flujo de las actividades.
Es vital identificar también las tareas que pueden realizarse en paralelo. Por ejemplo, mientras el equipo de desarrollo trabaja en la codificación, el equipo de marketing puede simultáneamente desarrollar la campaña de lanzamiento. La correcta secuenciación y la identificación de actividades concurrentes son clave para optimizar el cronograma del proyecto y evitar retrasos innecesarios.

3. Estimación del Tiempo y el Cálculo PERT
Este es el corazón del método PERT y su principal diferenciador de otras técnicas de estimación. Para cada tarea, se asignan tres estimaciones de tiempo, lo que permite abordar la incertidumbre inherente a los proyectos complejos:
- Estimación Optimista (O): Es el tiempo mínimo en el que la tarea podría completarse bajo las condiciones más favorables, asumiendo que todo sale perfecto y no hay imprevistos.
- Estimación Pesimista (P): Es el tiempo máximo que la tarea podría tomar en el peor de los escenarios, considerando todos los posibles riesgos y complicaciones.
- Estimación Más Probable (M): Es el tiempo más realista para completar la tarea, basándose en la experiencia y las condiciones normales, teniendo en cuenta algunos riesgos o cambios planificados.
La Fórmula PERT: Calculando la Duración Esperada
Para calcular la duración esperada de cada tarea, el método PERT utiliza una fórmula de promedio ponderado, que se basa en la distribución Beta. Esta distribución otorga un peso mayor a la estimación "más probable", reconociendo que es el escenario con mayor probabilidad de ocurrencia. La fórmula es la siguiente:
Tiempo Esperado (TE) = (O + 4M + P) / 6
Donde:
- O = Estimación Optimista
- M = Estimación Más Probable
- P = Estimación Pesimista
Ejemplo de Cálculo PERT:
Imaginemos una tarea de "Codificación del Módulo Principal" en nuestro proyecto de software, con las siguientes estimaciones:
- Optimista (O): 4 meses
- Más Probable (M): 6 meses
- Pesimista (P): 8 meses
Aplicando la fórmula PERT:
TE = (4 + 4 * 6 + 8) / 6
TE = (4 + 24 + 8) / 6
TE = 36 / 6
TE = 6 meses
Así, la duración esperada para la tarea de codificación es de 6 meses. Este cálculo se realiza para cada tarea del proyecto. Una vez obtenidas las duraciones esperadas para todas las actividades, se puede utilizar el diagrama PERT para identificar la ruta crítica, que es la secuencia de tareas que, si se retrasa, impactará directamente en la fecha de finalización del proyecto. La ruta crítica es la secuencia de tareas con la suma total más larga de tiempos esperados.

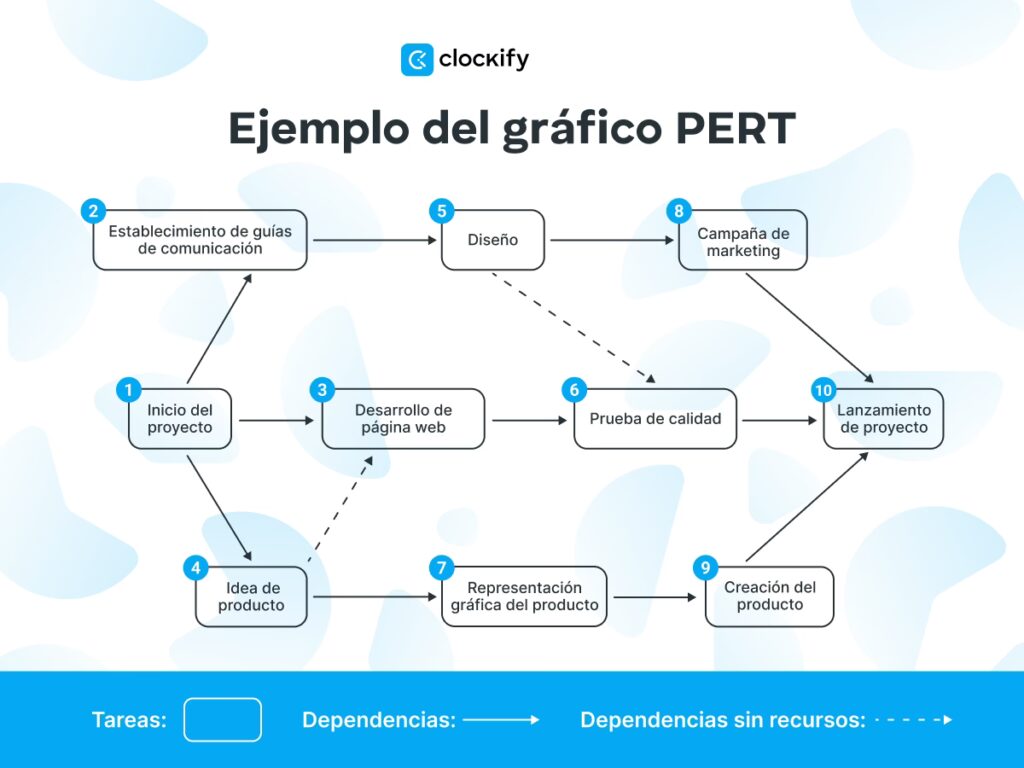

Lectura e Interpretación de un Diagrama PERT
Comprender un diagrama PERT es fundamental para su aplicación efectiva. Implica interpretar sus símbolos y el flujo de información:
- Nodos y Flechas: Los nodos representan hitos o eventos, mientras que las flechas muestran las tareas y su secuencia lógica. La dirección de la flecha indica el flujo del proyecto.
- Lectura de Secuencias y Tareas Concurrentes: Es crucial identificar qué tareas deben completarse en serie y cuáles pueden ejecutarse en paralelo. Las tareas paralelas son una oportunidad para optimizar el cronograma.
- Identificación de la Ruta Crítica: La ruta crítica es la secuencia más larga de tareas interdependientes que deben completarse a tiempo para que el proyecto cumpla con su fecha límite. Cualquier retraso en una tarea de la ruta crítica impactará directamente la fecha de finalización del proyecto.
Ventajas y Limitaciones del Método PERT
Como cualquier herramienta de gestión, PERT ofrece beneficios significativos, pero también presenta desafíos.
Ventajas
- Mayor Visibilidad en los Cronogramas: Proporciona una representación visual clara de las interdependencias de las tareas y la duración del proyecto, mejorando la comprensión general.
- Mejora de la Asignación de Recursos: Al identificar la ruta crítica y las duraciones esperadas de las tareas, ayuda a los gerentes a asignar recursos de manera más eficiente donde son más críticos.
- Gestión y Mitigación de Riesgos: La naturaleza de la estimación de tres puntos (optimista, pesimista, más probable) permite a los equipos anticipar y planificar para posibles retrasos o problemas, facilitando el desarrollo de planes de contingencia.
- Análisis de Escenarios: Permite a los gerentes de proyecto evaluar diferentes escenarios (mejor, peor, más probable) y entender el impacto potencial de la incertidumbre en el cronograma.
- Comunicación Mejorada: Facilita la comunicación entre los miembros del equipo y las partes interesadas al proporcionar un marco común para discutir el progreso y los desafíos del proyecto.
Limitaciones y Desafíos
- Complejidad en Diagramas Grandes: Para proyectos con cientos o miles de tareas, los diagramas PERT pueden volverse extremadamente complejos y difíciles de manejar manualmente, requiriendo software especializado.
- Dependencia de Estimaciones: La precisión del diagrama PERT depende en gran medida de la calidad de las estimaciones de tiempo. Si las estimaciones iniciales son inexactas, los cálculos resultantes también lo serán.
- Potencial de Exceso de Confianza en la Ruta Crítica: Si bien la ruta crítica es vital, concentrarse exclusivamente en ella puede llevar a descuidar tareas no críticas que, aunque tengan holgura, también requieren atención.
- No Considera Recursos: El PERT tradicional no tiene en cuenta la disponibilidad de recursos, lo que puede llevar a un cronograma optimista si no hay suficientes recursos para ejecutar las tareas en paralelo como se planeó.
Mejores Prácticas para la Gestión de Diagramas PERT
Para maximizar los beneficios del método PERT, es fundamental adoptar ciertas prácticas:
- Revisión Regular y Ajustes: Los proyectos son dinámicos. Es crucial revisar y actualizar el diagrama PERT consistentemente para reflejar el estado actual del proyecto y cualquier cambio en las estimaciones o dependencias.
- Integración con Otras Herramientas: PERT es más efectivo cuando se utiliza en conjunto con otras metodologías y herramientas de gestión de proyectos, como los diagramas de Gantt para el seguimiento del progreso o el Método de la Ruta Crítica (CPM) para la optimización determinista.
- Fomentar la Adopción por el Equipo: Asegurarse de que todos los miembros del equipo comprendan y utilicen el diagrama PERT fomenta un sentido de responsabilidad y mejora la alineación con los objetivos del proyecto.
- Capacitación Continua: Ofrecer sesiones de capacitación y talleres puede ayudar a los equipos a utilizar eficazmente los diagramas PERT en su planificación y ejecución de proyectos.
PERT vs. Gantt vs. CPM: ¿Cuándo Usar Cada Uno?
El mundo de la gestión de proyectos ofrece diversas herramientas, y es común confundir o no saber cuándo aplicar PERT, Gantt o el Método de la Ruta Crítica (CPM). Aunque comparten el objetivo de planificar y controlar proyectos, sus enfoques y fortalezas varían significativamente.
Diagrama PERT
Como hemos visto, PERT es ideal para proyectos con un alto grado de incertidumbre en las duraciones de las tareas. Su fortaleza radica en el cálculo de la duración esperada de las actividades utilizando un promedio ponderado de tres estimaciones, lo que lo convierte en un modelo probabilístico. Es excelente para la fase de planificación inicial de proyectos complejos y no rutinarios, ayudando a visualizar las interdependencias y a gestionar el riesgo inherente a la incertidumbre.

Diagrama de Gantt
Los diagramas de Gantt son representaciones visuales del cronograma del proyecto en barras horizontales, donde cada barra representa una tarea con su duración y fecha de inicio/fin. Son excelentes para el seguimiento del progreso en tiempo real, la asignación de recursos y la comunicación del cronograma a las partes interesadas. A diferencia de PERT, Gantt se utiliza a lo largo de todo el ciclo de vida del proyecto y asume duraciones de tareas más predecibles. Mientras PERT se enfoca en "qué tan inciertas son las duraciones", Gantt se enfoca en "cuándo se harán las tareas".
Método de la Ruta Crítica (CPM)
CPM es una técnica para identificar la secuencia más larga de actividades que deben completarse a tiempo para finalizar el proyecto. A diferencia de PERT, CPM es un modelo determinista, lo que significa que asume que las duraciones de las actividades son conocidas y predecibles. Se enfoca en optimizar la relación tiempo-costo y es muy útil para proyectos donde las tareas son bien definidas y sus duraciones pueden estimarse con alta precisión. A menudo, las duraciones calculadas con PERT se utilizan como entrada para un análisis de CPM, lo que permite combinar la gestión de la incertidumbre con la identificación de la ruta más crítica para el proyecto.
Tabla Comparativa
| Característica | Método PERT | Diagrama de Gantt | Método de la Ruta Crítica (CPM) |
|---|---|---|---|
| Enfoque Principal | Gestión de incertidumbre, estimación de duraciones. | Programación y seguimiento del progreso. | Identificación de la ruta más larga y optimización tiempo-costo. |
| Tipo de Modelo | Probabilístico (3 estimaciones). | Determinista (1 estimación por tarea). | Determinista (1 estimación por tarea). |
| Fase del Proyecto | Principalmente planificación inicial. | Durante todo el ciclo de vida del proyecto. | Planificación y control. |
| Representación Visual | Diagrama de red (nodos y flechas). | Barras horizontales en una línea de tiempo. | Diagrama de red (similar a PERT, pero con duraciones fijas). |
| Manejo de Tiempos | Estima la duración esperada con incertidumbre. | Muestra duraciones fijas y progreso real. | Calcula la ruta más larga con duraciones fijas. |
| Recursos | No los considera directamente. | Permite asignar y visualizar recursos. | No los considera directamente. |
Preguntas Frecuentes sobre el Método PERT
- ¿Para qué se utiliza el método PERT?
- El método PERT se utiliza principalmente para planificar, programar y controlar proyectos complejos, especialmente aquellos donde las duraciones de las tareas son inciertas. Ayuda a estimar el tiempo de finalización del proyecto, identificar la ruta crítica y gestionar las dependencias.
- ¿Cuál es la fórmula para calcular la estimación PERT?
- La fórmula para calcular la duración esperada de una actividad utilizando el método PERT es:
Tiempo Esperado (TE) = (O + 4M + P) / 6, donde 'O' es la estimación optimista, 'M' es la estimación más probable, y 'P' es la estimación pesimista. - ¿Qué es la ruta crítica en un diagrama PERT?
- La ruta crítica es la secuencia de tareas más larga en un diagrama PERT que determina la duración mínima posible del proyecto. Cualquier retraso en una tarea dentro de la ruta crítica retrasará la fecha de finalización de todo el proyecto.
- ¿Cuándo es más adecuado usar el método PERT en lugar de un diagrama de Gantt?
- PERT es más adecuado cuando hay una alta incertidumbre sobre la duración de las tareas o cuando se necesita una visión probabilística del cronograma. Los diagramas de Gantt, por otro lado, son mejores para el seguimiento detallado del progreso diario y la asignación de recursos una vez que el proyecto está en marcha y las duraciones son más predecibles.
- ¿Puede el método PERT ayudar con la gestión de riesgos?
- Sí, al requerir estimaciones optimistas, pesimistas y más probables, PERT incorpora la variabilidad y la incertidumbre en la planificación, lo que permite a los gerentes de proyecto identificar riesgos potenciales y desarrollar planes de contingencia para escenarios desfavorables.
En el complejo panorama de la gestión de proyectos, el método PERT se erige como una herramienta invaluable para navegar la incertidumbre y lograr una planificación más precisa. Su capacidad para traducir estimaciones de tiempo variadas en una duración esperada realista, junto con su enfoque en las interdependencias de las tareas y la identificación de la ruta crítica, empodera a los gerentes de proyecto para tomar decisiones informadas y optimizar sus recursos. Al integrar el cálculo PERT en su arsenal de gestión, no solo mejorará la visibilidad de sus cronogramas, sino que también estará mejor equipado para anticipar y mitigar desafíos, llevando sus proyectos a una culminación exitosa. Dominar PERT es invertir en la eficiencia y la fiabilidad de sus futuras iniciativas, transformando la incertidumbre en una ventaja estratégica.
