En el vasto universo de la gestión de proyectos, cada minuto cuenta. Para asegurar el éxito, la eficiencia y la rentabilidad, es fundamental tener métricas claras que permitan medir el esfuerzo y el rendimiento. Una de las unidades de medida más cruciales y a menudo malentendidas es la hora-hombre, también conocida como hora-persona. Esta métrica es la piedra angular para comprender y optimizar la asignación de recursos, la planificación de tareas y, en última instancia, el costo total de cualquier proyecto.

Las horas-hombre representan la cantidad de trabajo que un trabajador promedio puede realizar en una hora de esfuerzo ininterrumpido. Es una medida estandarizada que permite cuantificar el esfuerzo humano necesario para completar una tarea o un proyecto completo, independientemente de cuántas personas estén involucradas. Entender cómo calcular este ratio y aplicarlo correctamente es esencial para cualquier gestor que aspire a la excelencia operativa y a la maximización del valor.
- ¿Qué son las Horas-Hombre y por qué son Cruciales?
- Cálculo Básico de Horas-Hombre por Tarea
- Determinación de la Productividad a partir de Horas-Hombre
- Estimación de la Fuerza de Trabajo Necesaria
- La Complejidad de los Costes: Tarifas Horarias Variables
- Automatización y Gestión de Horas-Hombre
- Beneficios Adicionales de una Gestión Rigurosa de Horas-Hombre
- Desafíos Comunes en el Cálculo y Gestión de Horas-Hombre
- Preguntas Frecuentes sobre Horas-Hombre
- ¿Qué diferencia hay entre horas-hombre y horas-máquina?
- ¿Por qué es tan importante la estimación de horas-hombre en la fase inicial de un proyecto?
- ¿Se deben incluir las horas dedicadas a reuniones o formación en el cálculo de horas-hombre de un proyecto?
- ¿Cómo afecta la variabilidad de las tareas al cálculo de horas-hombre?
- ¿Qué herramientas de software son útiles para la gestión de horas-hombre?
- Conclusión
¿Qué son las Horas-Hombre y por qué son Cruciales?
Como ya mencionamos, una hora-hombre es, en esencia, la unidad de trabajo completado por un individuo en el lapso de una hora. No se trata solo de registrar el tiempo que alguien pasa en el trabajo, sino de medir el esfuerzo productivo. Esta distinción es vital porque una hora-hombre implica una dedicación activa y efectiva a la tarea, sin interrupciones significativas.
La importancia de calcular las horas-hombre radica en varias áreas clave de la gestión de proyectos:
- Estimación Precisa de Costes: Permite asignar un valor monetario al esfuerzo humano, lo que es fundamental para presupuestar proyectos y determinar el coste unitario de los productos o servicios generados.
- Planificación de Recursos: Ayuda a determinar cuántas personas y durante cuánto tiempo se necesitan para completar un proyecto, optimizando la asignación de personal.
- Medición de la Productividad: Al relacionar las horas-hombre con la producción obtenida, se puede calcular la productividad real del equipo o de un proceso específico.
- Identificación de Eficiencias: Facilita la detección de cuellos de botella, la introducción de nuevos procesos o tecnologías y la implementación de mejoras para recortar costes.
- Toma de Decisiones Estratégicas: Proporciona datos concretos para evaluar la viabilidad de nuevos proyectos, la rentabilidad de las líneas de producto y la capacidad de la organización.
Cálculo Básico de Horas-Hombre por Tarea
El cálculo más fundamental de las horas-hombre para una tarea específica es sorprendentemente sencillo. Se obtiene multiplicando el número de personas asignadas a una tarea por el tiempo total que se estima que llevará completarla. Es la base para cualquier análisis posterior.
La fórmula es la siguiente:
Total Horas-Hombre = Número de Personas Asignadas × Tiempo Total de la Tarea
Veamos un ejemplo práctico para ilustrarlo:
Imaginemos una planta metalúrgica donde un pedido de 800 unidades de producto necesita ser completado. Para ello, se asignan 15 operarios a esta tarea. Se estima que estos operarios dedicarán 10 jornadas de trabajo para finalizar el pedido. Si consideramos que cada jornada laboral tiene 6 horas útiles de trabajo efectivo (descontando descansos, interrupciones, etc.), el cálculo de las horas-hombre sería:
15 operarios × 10 jornadas × 6 horas útiles/jornada = 900 horas-hombre
Por lo tanto, para completar el pedido de 800 unidades, se invirtieron 900 horas-hombre de esfuerzo.
Determinación de la Productividad a partir de Horas-Hombre
Una vez que conocemos el total de horas-hombre invertidas y la cantidad de producto o servicio generado, podemos calcular la productividad. Este ratio nos indica cuántas unidades de producto se generan por cada hora-hombre de esfuerzo.
La fórmula de la productividad sería:
Productividad = Unidades Producidas / Total Horas-Hombre
Siguiendo el ejemplo anterior:
Productividad = 800 unidades / 900 horas-hombre = 0.89 unidades por hora-hombre
Este valor de 0.89 unidades por hora-hombre es un indicador poderoso. Significa que, en promedio, por cada hora de esfuerzo humano invertido en la planta metalúrgica para ese pedido específico, se producen aproximadamente 0.89 unidades del producto. Este dato es invaluable para:
- Evaluar la Eficiencia: Permite comparar la productividad actual con periodos anteriores o con estándares de la industria.
- Monitorear Mejoras: Si se introducen nuevos procesos o tecnologías, este ratio puede usarse para medir si la productividad ha mejorado.
- Calcular el Coste Unitario: Al conocer el coste de la hora-hombre (salario, beneficios, etc.), es fácil calcular cómo la fuerza de trabajo contribuye al coste unitario de cada producto y, por ende, a la rentabilidad de la línea de producción.
Estimación de la Fuerza de Trabajo Necesaria
Las horas-hombre no solo sirven para analizar el pasado, sino también para planificar el futuro. Muy a menudo, esta métrica se utiliza en la dirección opuesta: para determinar cuántos trabajadores se necesitan para un proyecto, partiendo del total de horas estimadas para el proyecto.
El proceso generalmente implica dos pasos:
Paso 1: Calcular las horas-hombre diarias necesarias para el proyecto.
Horas Totales del Proyecto / Duración del Proyecto (en días) = Horas-Hombre al Día
Por ejemplo, si un proyecto se estima en 1200 horas-hombre y debe completarse en 30 días:
1200 horas-hombre / 30 días = 40 horas-hombre al día
Esto significa que, para cumplir con el plazo, el equipo debe aportar un total de 40 horas-hombre de esfuerzo cada día.
Paso 2: Determinar el número de trabajadores necesarios.
Una vez que se tienen las horas-hombre diarias requeridas, se divide este número por la cantidad de horas útiles que un trabajador promedio dedica al día. Es común utilizar 8 horas para una jornada completa, pero para ser más precavidos y tener en cuenta ineficiencias o tiempos no productivos, a menudo se usa un valor como 6 horas útiles.
Horas-Hombre al Día / Horas Útiles por Trabajador al Día = Número de Trabajadores Necesarios
Siguiendo con el ejemplo, si usamos 6 horas útiles por trabajador al día:
40 horas-hombre al día / 6 horas/trabajador = 6.67 trabajadores
Dado que no se pueden contratar fracciones de persona, esto indicaría que se necesitarían al menos 7 trabajadores para completar el proyecto en el tiempo estimado, o ajustar la duración del proyecto si se cuenta con menos personal.

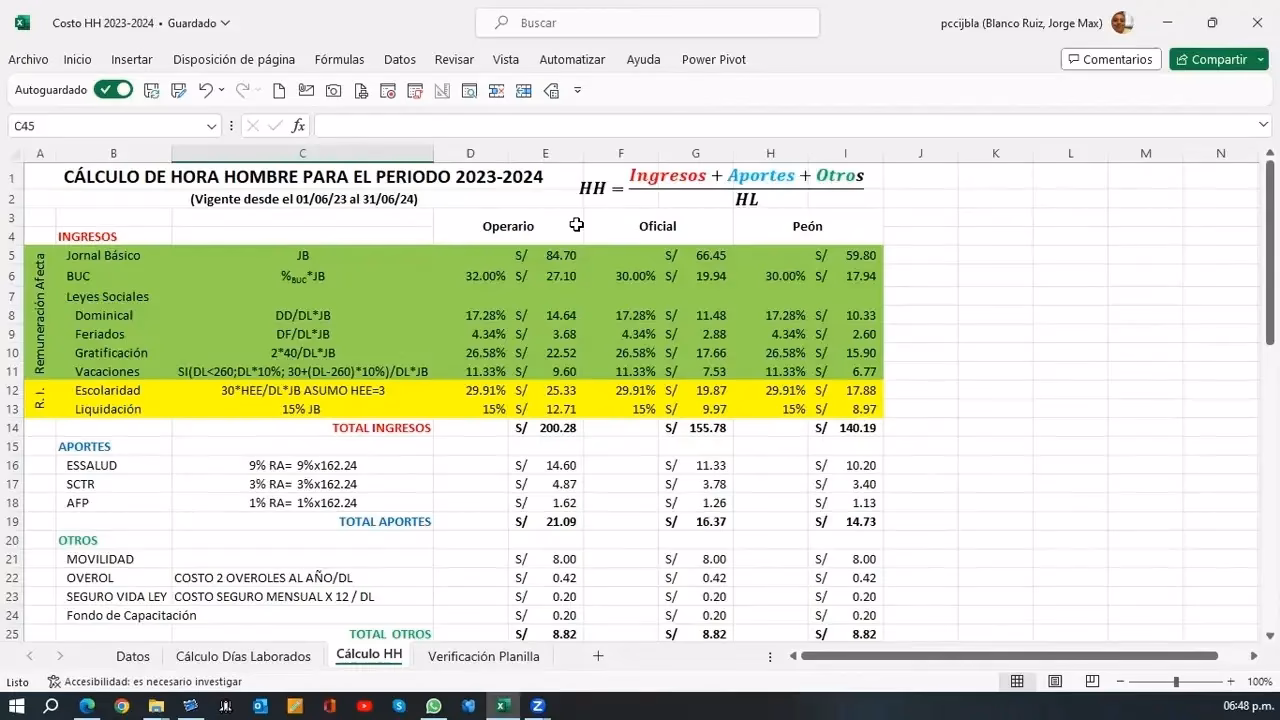

La Complejidad de los Costes: Tarifas Horarias Variables
Hasta ahora, hemos asumido que todas las horas-hombre tienen el mismo valor. Sin embargo, en la realidad de cualquier proyecto mínimamente complejo, el coste de las horas-hombre es variable y depende en gran medida de la categoría profesional o el nivel de experiencia del trabajador. No es lo mismo el coste de una hora de un programador junior que el de un arquitecto de software senior, o el de un operario que el de un ingeniero especializado.
Para calcular el coste laboral total de un proyecto de manera precisa, es imprescindible considerar tarifas horarias distintas para cada categoría profesional. Esto lleva a una fórmula más elaborada para el coste total del proyecto a partir de las horas-hombre:
Coste Total del Proyecto = (CH1 × HH1) + (CH2 × HH2) + ... + (CHn × HHn)
- CH1: Es el coste por hora de la categoría profesional 1.
- HH1: Es el total de horas-hombre estimadas para la categoría profesional 1.
- Y así sucesivamente para cada categoría (CH2, HH2, hasta CHn, HHn).
Esta fórmula asegura que el presupuesto del proyecto refleje con exactitud la inversión en capital humano, diferenciando el valor de cada rol y su contribución al esfuerzo total. Es una práctica esencial para una correcta planificación de recursos y control presupuestario.
Automatización y Gestión de Horas-Hombre
La complejidad de gestionar múltiples categorías profesionales, tareas y proyectos simultáneamente puede ser abrumadora si se realiza manualmente. Aquí es donde entran en juego las herramientas de gestión de proyectos y recursos. Estas plataformas permiten automatizar el cálculo de costes y la planificación basada en horas-hombre, simplificando enormemente el proceso.
Un sistema robusto para la gestión de horas-hombre generalmente requiere que se definan al menos tres variables clave:
- Perfiles Profesionales de la Organización: Se establecen los diferentes roles o categorías de empleados (ej. desarrollador, diseñador, analista, project manager, etc.).
- Tarifas Asociadas a Cada Perfil Profesional: Para cada perfil, se define su coste por hora. Esto puede ser un coste interno (salario + beneficios) o una tarifa de facturación para clientes.
- Costes Estándar (Opcional pero Útil): Algunas herramientas permiten definir costes estándar para un trabajador genérico o para ciertos tipos de tareas, lo que es útil cuando aún no se ha asignado un individuo específico o se necesita una estimación rápida.
Al introducir estas variables, la herramienta puede calcular automáticamente los costes de las tareas y proyectos a medida que se asignan horas y recursos, proporcionando una visión en tiempo real del progreso presupuestario y la rentabilidad. Esta automatización es vital para mantener la agilidad y la precisión en entornos de proyecto dinámicos.
Beneficios Adicionales de una Gestión Rigurosa de Horas-Hombre
Más allá de los cálculos directos, una gestión rigurosa de las horas-hombre ofrece una cascada de beneficios para cualquier organización:
- Mejora de la Capacidad de Estimación: Con datos históricos precisos de horas-hombre, las futuras estimaciones de tiempo y coste serán mucho más fiables.
- Optimización de la Carga de Trabajo: Permite identificar si los equipos están sobrecargados o subutilizados, facilitando una distribución más equitativa y eficiente del trabajo.
- Evaluación del Rendimiento del Equipo: Al comparar las horas-hombre estimadas con las reales, se pueden identificar áreas donde el equipo es excepcionalmente eficiente o donde necesita apoyo o formación adicional.
- Base para la Mejora Continua: Los datos de productividad y coste por hora-hombre son fundamentales para implementar metodologías de mejora continua, como Lean o Six Sigma, buscando eliminar desperdicios y aumentar la eficiencia.
- Transparencia y Responsabilidad: Proporciona una métrica clara para que los equipos entiendan el valor de su tiempo y su contribución al proyecto.
Desafíos Comunes en el Cálculo y Gestión de Horas-Hombre
Aunque el concepto es claro, la implementación puede presentar desafíos:
- Precisión en el Registro del Tiempo: Es crucial que los trabajadores registren sus horas de manera honesta y precisa, diferenciando el tiempo productivo del no productivo.
- Estimación Inicial de Tareas: Subestimar o sobrestimar el tiempo requerido para una tarea puede distorsionar los cálculos de horas-hombre y, por ende, los presupuestos.
- Variabilidad en la Eficiencia Individual: No todos los trabajadores son 'promedio'. Las diferencias en habilidad y experiencia pueden afectar la cantidad de trabajo completado por hora.
- Interrupciones y Tiempos Muertos: Es difícil cuantificar el impacto de reuniones, formación, pausas inesperadas o problemas técnicos en las horas-hombre efectivas.
- Cambio de Alcance (Scope Creep): Si el alcance del proyecto cambia sin ajustar las estimaciones de horas-hombre, los cálculos de productividad y coste se volverán inexactos.
Preguntas Frecuentes sobre Horas-Hombre
¿Qué diferencia hay entre horas-hombre y horas-máquina?
Las horas-hombre miden el esfuerzo productivo humano, mientras que las horas-máquina miden el tiempo de operación de un equipo o maquinaria. Ambas son importantes para el cálculo del coste total de un proyecto, especialmente en industrias manufactureras o de servicios que dependen de maquinaria.
¿Por qué es tan importante la estimación de horas-hombre en la fase inicial de un proyecto?
Una estimación precisa de horas-hombre en la fase inicial es crucial porque sienta las bases para el presupuesto, la planificación de recursos, el cronograma y la definición de expectativas. Errores en esta etapa pueden llevar a sobrecostos, retrasos y una mala asignación de recursos.
¿Se deben incluir las horas dedicadas a reuniones o formación en el cálculo de horas-hombre de un proyecto?
Depende del propósito del cálculo. Si el objetivo es medir el esfuerzo directo en la producción de un entregable, las horas de reuniones o formación pueden considerarse tiempo no productivo directo de la tarea. Sin embargo, si el objetivo es calcular el coste total del proyecto, incluyendo todos los costes laborales asociados, entonces sí deben incluirse, asignándolas a categorías de costes indirectos o de soporte.
¿Cómo afecta la variabilidad de las tareas al cálculo de horas-hombre?
La variabilidad dificulta la estimación precisa. Tareas rutinarias son más fáciles de estimar. Para tareas complejas o con alta incertidumbre, es recomendable usar rangos de estimación (optimista, probable, pesimista) o metodologías ágiles que permiten ajustes continuos y una visión más realista del esfuerzo a medida que avanza el proyecto.
¿Qué herramientas de software son útiles para la gestión de horas-hombre?
Existen numerosas herramientas de gestión de proyectos y software ERP (Enterprise Resource Planning) que incorporan funcionalidades para el seguimiento de horas-hombre, asignación de recursos y cálculo de costes. Algunas categorías populares incluyen software de gestión de proyectos (como Jira, Asana, Trello con extensiones), software de seguimiento de tiempo (como Toggl, Clockify) y soluciones más completas de gestión de carteras de proyectos (PPM) que integran finanzas y recursos.
Conclusión
El cálculo y la gestión efectiva de las horas-hombre son mucho más que un simple ejercicio contable; son una herramienta estratégica fundamental para cualquier organización. Permiten transformar el esfuerzo humano en métricas tangibles que impulsan la eficiencia, optimizan los costes y mejoran la productividad general. Al dominar el arte de medir y analizar las horas-hombre, las empresas pueden tomar decisiones más informadas, planificar con mayor precisión y asegurar la rentabilidad y el éxito sostenido de sus proyectos. Es una inversión en la inteligencia operativa que rinde dividendos significativos a largo plazo.
