En el vasto universo de los cálculos y las métricas, a menudo nos encontramos con acrónimos que, a primera vista, parecen simples pero encierran significados muy distintos dependiendo del contexto. Uno de esos términos es “VAC”. Si has buscado “cómo se calcula el VAC”, es probable que te hayas topado con definiciones que parecen contradecirse. La razón es fascinante: VAC puede referirse a conceptos vitales en al menos dos campos diferentes, cada uno con su propia fórmula y propósito. En este artículo, desentrañaremos ambos significados principales, te mostraremos cómo calcularlos con precisión y te daremos las herramientas para entender cuál es el VAC que necesitas dominar.

¿Cómo se calcula el vac?
La varianza al finalizar (VAC) se calcula restando la estimación al finalizar (EAC) del presupuesto al finalizar (BAC) correspondiente.
Índice de Contenido

VAC en Gestión de Proyectos: La Varianza al Finalizar (VAC)

En el ámbito de la gestión de proyectos, VAC significa Varianza al Finalizar (Variance At Completion, en inglés). Esta métrica es una herramienta crucial dentro de la Gestión del Valor Ganado (Earned Value Management, EVM), que permite a los gerentes de proyecto evaluar el rendimiento del costo del proyecto en su totalidad. Su objetivo principal es proyectar la desviación del costo total esperado del proyecto con respecto al presupuesto original al finalizar el mismo.

¿Qué Mide y Por Qué es Importante?

La Varianza al Finalizar (VAC) proporciona una estimación de cuánto se espera que el proyecto esté por encima o por debajo del presupuesto una vez que esté completamente terminado. Es un indicador proactivo que permite a los interesados y a los equipos de proyecto tomar medidas correctivas antes de que sea demasiado tarde. Un VAC positivo es una buena señal, indicando que el proyecto podría terminar por debajo del presupuesto, mientras que un VAC negativo es una alerta, sugiriendo que el proyecto excederá su presupuesto.

Fórmula de Cálculo

La fórmula para calcular la Varianza al Finalizar es sencilla pero requiere conocer dos valores clave:

VAC = Presupuesto al Finalizar (BAC) - Estimación al Finalizar (EAC)

  • Presupuesto al Finalizar (BAC): Es el costo total presupuestado para el proyecto o una fase específica del proyecto. Representa el presupuesto base que se estableció al inicio.
  • Estimación al Finalizar (EAC): Es la estimación más reciente del costo total real del proyecto cuando se complete. A diferencia del BAC, el EAC es dinámico y se actualiza a medida que avanza el proyecto, incorporando el rendimiento actual y las proyecciones futuras.

Interpretación de los Resultados

  • VAC > 0 (Positivo): Indica que se espera que el proyecto finalice por debajo del presupuesto. ¡Excelente noticia!
  • VAC = 0 (Cero): Sugiere que el proyecto terminará exactamente dentro del presupuesto.
  • VAC < 0 (Negativo): Advierte que el proyecto probablemente excederá el presupuesto. Requiere una investigación inmediata y acciones correctivas.

Ejemplo Práctico de VAC en Proyectos

Imaginemos un proyecto de desarrollo de software con un BAC de 200.000 €. A mitad del proyecto, el gerente de proyecto realiza una reevaluación y estima que el costo total al finalizar (EAC) será de 220.000 € debido a algunos imprevistos y cambios de alcance.

VAC = BAC - EAC

VAC = 200.000 € - 220.000 €

VAC = -20.000 €

En este caso, el VAC negativo de -20.000 € indica que se espera que el proyecto exceda su presupuesto original en 20.000 €. Esta información permite al equipo de proyecto buscar formas de reducir costos, negociar con el cliente o ajustar las expectativas antes de la finalización del proyecto.

VAC en Finanzas: El Valor Actual de los Flujos (o Valor Actual Neto - VAN)

El segundo significado común de VAC, especialmente cuando se habla de "sumar flujos de efectivo futuros descontados", se refiere a un concepto fundamental en finanzas: el Valor Actual Neto (VAN) o, a veces, simplemente el valor actual de los flujos de efectivo futuros. Aunque el acrónimo “VAC” no es el más común para este concepto en español (siendo VAN o NPV por Net Present Value los preferidos), la descripción de su cálculo apunta directamente a él.

¿Qué Mide y Por Qué es Importante?

El Valor Actual Neto (VAN) es una métrica utilizada para evaluar la rentabilidad de una inversión o proyecto. Mide la diferencia entre el valor actual de los flujos de efectivo futuros (ingresos) que se esperan de una inversión y el costo inicial de la misma. Su importancia radica en que considera el “valor del dinero en el tiempo”, es decir, que un euro hoy vale más que un euro mañana debido a su potencial de ganancia.

Fórmula de Cálculo

El cálculo del VAN implica descontar cada flujo de efectivo futuro a su valor presente y luego sumarlos, restando la inversión inicial. La fórmula general es:

VAN = Σ [CFt / (1 + r)^t] - Inversión Inicial

Donde:

  • CFt: Es el flujo de efectivo neto esperado en el período t.
  • r: Es la tasa de descuento (también conocida como tasa de rendimiento requerida, costo de capital o tasa de oportunidad). Refleja el riesgo de la inversión y el rendimiento que se podría obtener en inversiones alternativas.
  • t: Es el número del período en el que ocurre el flujo de efectivo (1, 2, 3...).
  • Σ: Indica la suma de todos los flujos de efectivo futuros descontados.
  • Inversión Inicial: Es el desembolso de efectivo al inicio del proyecto (normalmente en el período 0).

Interpretación de los Resultados

  • VAN > 0 (Positivo): La inversión es rentable. Se espera que genere más valor que su costo, después de considerar el valor del dinero en el tiempo. Generalmente, se acepta el proyecto.
  • VAN = 0 (Cero): La inversión recuperará su costo y generará exactamente la tasa de rendimiento requerida. El proyecto es indiferente en términos de valor añadido.
  • VAN < 0 (Negativo): La inversión no es rentable. Se espera que genere menos valor que su costo. Generalmente, se rechaza el proyecto.

Ejemplo Detallado de VAC (VAN) en Finanzas

Supongamos que una empresa evalúa invertir en una nueva máquina que cuesta 10.000 € (Inversión Inicial). Se espera que la máquina genere los siguientes flujos de efectivo netos durante tres años:

  • Año 1 (CF1): 4.000 €
  • Año 2 (CF2): 5.000 €
  • Año 3 (CF3): 6.000 €

La tasa de descuento (r) que la empresa utiliza es del 10% (0.10).

Cálculo del Valor Presente de cada flujo:

  • VP(CF1) = 4.000 € / (1 + 0.10)^1 = 4.000 € / 1.10 = 3.636,36 €
  • VP(CF2) = 5.000 € / (1 + 0.10)^2 = 5.000 € / 1.21 = 4.132,23 €
  • VP(CF3) = 6.000 € / (1 + 0.10)^3 = 6.000 € / 1.331 = 4.507,89 €

Ahora, sumamos los valores presentes de los flujos de efectivo y restamos la inversión inicial:

VAN = (3.636,36 € + 4.132,23 € + 4.507,89 €) - 10.000 €

VAN = 12.276,48 € - 10.000 €

VAN = 2.276,48 €

Dado que el VAN es positivo (2.276,48 €), la inversión en la nueva máquina se considera rentable y es una opción atractiva para la empresa, ya que crearía valor por encima de la tasa de retorno requerida.

¿Cómo se saca el vac?
Se calcula sumando los flujos de efectivo futuros descontados al valor presente utilizando una tasa de descuento adecuada.

Despejando la Confusión: Dos Mundos, Un Acrónimo

La clave para no confundirse con el acrónimo VAC es el contexto. Aunque ambos cálculos son fundamentales para la toma de decisiones, operan en esferas diferentes y miden cosas distintas. Aquí una tabla comparativa para clarificar:

AspectoVAC (Gestión de Proyectos: Varianza al Finalizar)VAC (Finanzas: Valor Actual Neto - VAN)
Área PrincipalGestión y Control de ProyectosEvaluación Financiera de Inversiones
Fórmula PrincipalBAC - EACΣ [CFt / (1 + r)^t] - Inversión Inicial
Qué MideLa desviación del costo total proyectado del proyecto respecto al presupuesto.La rentabilidad de una inversión en valor presente, considerando el costo del capital.
EnfoqueRendimiento del costo y control presupuestario del proyecto.Generación de valor y rentabilidad de activos.
Resultado IdealCero o positivo (dentro o por debajo del presupuesto).Positivo (la inversión crea valor).
Términos RelacionadosEVM, BAC, EAC, SPI, CPIVAN, NPV, TIR, Tasa de Descuento, Flujos de Efectivo

Como se puede observar, aunque comparten el mismo acrónimo, sus propósitos y los datos que utilizan son fundamentalmente diferentes. Siempre pregúntate: ¿Estoy analizando el desempeño de un proyecto frente a su presupuesto, o estoy evaluando la rentabilidad de una inversión?

Herramientas y Calculadoras para el VAC

Calcular el VAC, en cualquiera de sus acepciones, es más fácil con las herramientas adecuadas:

1. Calculadoras Estándar y Científicas

  • Para VAC (Proyectos): Una calculadora básica es suficiente para la resta simple (BAC - EAC).
  • Para VAC (Finanzas/VAN): Una calculadora científica es útil para las potencias ((1+r)^t) y las divisiones, aunque el proceso de sumar múltiples flujos es manual y tedioso.

2. Calculadoras Financieras Dedicadas

Para el VAC en finanzas (VAN), las calculadoras financieras como la HP 12c o la Texas Instruments BA II Plus son invaluables. Estas calculadoras tienen funciones preprogramadas para el cálculo del Valor Actual Neto (NPV), lo que simplifica enormemente el proceso. Simplemente introduces los flujos de efectivo, la tasa de descuento y la inversión inicial, y la calculadora te da el resultado al instante.

3. Hojas de Cálculo (Excel, Google Sheets)

Las hojas de cálculo son quizás las herramientas más versátiles y potentes para ambos tipos de VAC:

  • Para VAC (Proyectos): Puedes crear una simple tabla con BAC, EAC y una fórmula para calcular la diferencia. Es ideal para llevar un seguimiento continuo de la varianza.

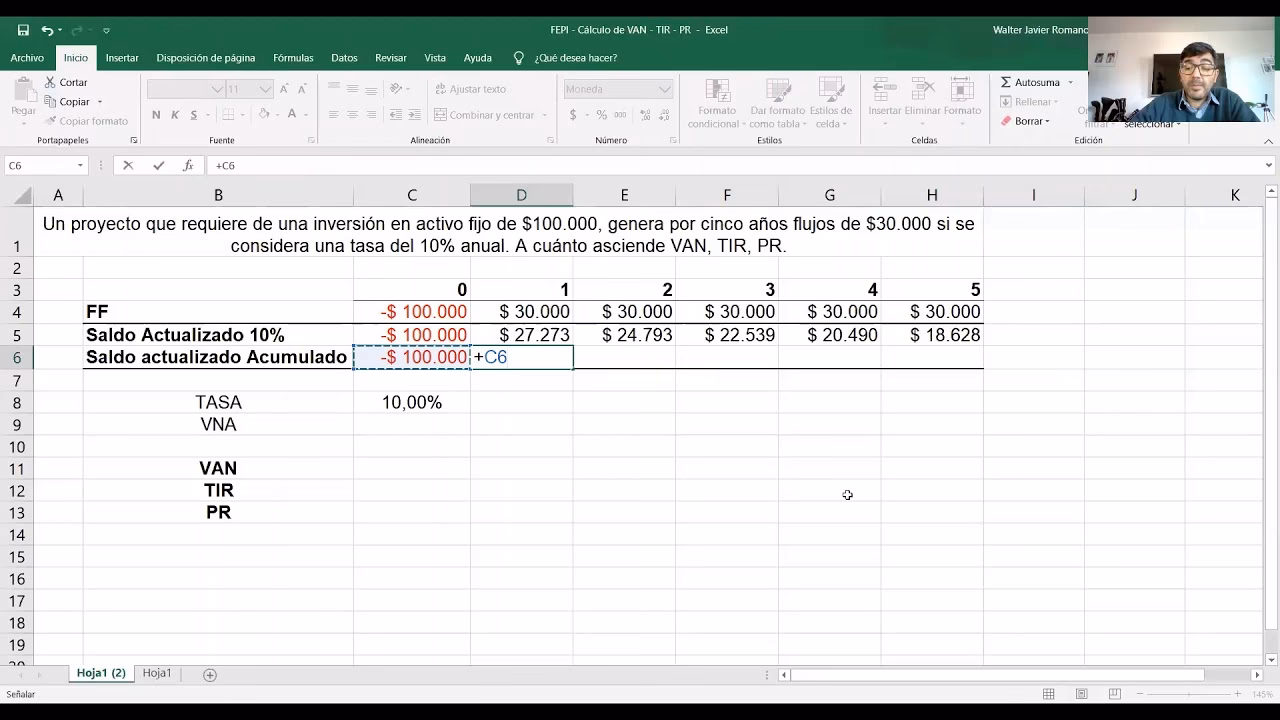

  • Para VAC (Finanzas/VAN): Excel y Google Sheets tienen la función VNA() (NPV en inglés) que calcula el Valor Actual Neto de una serie de flujos de efectivo. La sintaxis es =VNA(tasa; valor1; [valor2]; ...) + Inversión_Inicial_Negativa. Es importante recordar que la función VNA/NPV de Excel no incluye el flujo de efectivo del período cero (la inversión inicial), por lo que debes restarlo (o sumarlo como un valor negativo) por separado. También puedes calcular manualmente cada flujo descontado y sumarlos.

4. Software de Gestión de Proyectos

Muchos programas de gestión de proyectos (como Microsoft Project, Primavera P6, o herramientas más modernas) integran funcionalidades de Valor Ganado que calculan automáticamente el BAC, EAC y, por ende, la Varianza al Finalizar (VAC) a medida que ingresas el progreso y los costos reales del proyecto.

Preguntas Frecuentes (FAQ) sobre el VAC

¿Es VAC lo mismo que VAN?

No exactamente, pero la descripción de cálculo proporcionada para el segundo “VAC” (sumar flujos de efectivo futuros descontados) es precisamente la forma de calcular el VAN (Valor Actual Neto). En el ámbito financiero, VAN es el término estándar y universalmente reconocido en español para este concepto. VAC es un acrónimo menos común para este uso, lo que puede generar confusión.

¿Cómo sé qué VAC debo calcular?

La clave está en el contexto y la información que tienes. Si tienes un Presupuesto al Finalizar (BAC) y una Estimación al Finalizar (EAC) de un proyecto, estás en el dominio de la gestión de proyectos y necesitas la Varianza al Finalizar. Si tienes flujos de efectivo futuros, una inversión inicial y una tasa de descuento, estás en el dominio de las finanzas y necesitas el Valor Actual Neto (VAN).

¿Qué significa un VAC positivo o negativo?

  • Para VAC (Varianza al Finalizar de Proyectos): Positivo significa que el proyecto se espera que termine por debajo del presupuesto. Negativo significa que se espera que exceda el presupuesto.
  • Para VAC (Valor Actual Neto - VAN en Finanzas): Positivo significa que la inversión es rentable y creará valor. Negativo significa que no es rentable y destruirá valor.

¿Qué tasa de descuento debo usar para el VAC financiero (VAN)?

La tasa de descuento es crucial. Debe reflejar el costo de oportunidad del capital o el costo de los fondos para la empresa. Comúnmente se utiliza el Costo Promedio Ponderado de Capital (CPPC o WACC en inglés) de la empresa, o una tasa que refleje el riesgo específico del proyecto. Es una decisión financiera estratégica que a menudo involucra a expertos.

¿Hay otros significados para VAC?

Si bien estos dos son los más relevantes en el contexto de cálculos y finanzas/proyectos, el acrónimo VAC puede aparecer en otras disciplinas con significados completamente diferentes (por ejemplo, en ciencia de materiales o medicina). Sin embargo, para la mayoría de los profesionales y estudiantes de negocios y gestión, los dos significados discutidos aquí son los más importantes a conocer.

Conclusión

El acrónimo VAC, aunque aparentemente simple, es un excelente ejemplo de cómo el contexto define el significado en el mundo de los cálculos. Ya sea que estés gestionando un proyecto y necesites saber si cumplirás el presupuesto, o evaluando una inversión para asegurar su rentabilidad, comprender el VAC correcto es fundamental. Dominar estas fórmulas y saber cuándo aplicar cada una te equipará con una poderosa herramienta para tomar decisiones financieras y de gestión más informadas y estratégicas. Asegúrate siempre de identificar qué tipo de “VAC” estás calculando para aplicar la fórmula y la interpretación correctas, garantizando así la precisión en tus análisis y proyecciones.
