En el dinámico mundo de la gestión de proyectos, especialmente en áreas como la construcción, la oficina técnica o el control de obras, una de las preguntas más recurrentes y cruciales es: ¿cómo puedo determinar con exactitud el porcentaje de avance de mi proyecto? Esta no es una simple curiosidad, sino una necesidad imperante para tomar decisiones informadas, anticipar desviaciones y asegurar la entrega exitosa. Si bien existen herramientas sofisticadas como Microsoft Project o Primavera P6, la base de estos cálculos se puede comprender y replicar perfectamente en una herramienta tan accesible y poderosa como Excel. Este artículo te guiará a través de los conceptos fundamentales y las fórmulas prácticas para que domines el cálculo del avance de cualquier proyecto, transformando datos brutos en información de valor.

- La Importancia Vital del Cálculo de Avance
- Conceptos Teóricos Fundamentales: Las Horas Hombre
- La Fórmula Clave para Calcular el Avance del Proyecto
- Paso a Paso: Calculando las Horas Hombre Ganadas
- Integrando Tareas Resumen y Entregables en el Cálculo
- Aplicación Práctica en Excel: Construyendo tu Hoja de Cálculo
- Comparación con Software de Gestión de Proyectos
- Preguntas Frecuentes (FAQs)
La Importancia Vital del Cálculo de Avance
Entender el porcentaje de avance de un proyecto no es un mero ejercicio numérico; es el pulso que mide la salud de tu iniciativa. Permite a los gestores de proyectos, ingenieros y equipos técnicos:
- Evaluar el rendimiento: Comparar el progreso real con el planificado.
- Identificar desviaciones: Detectar retrasos o adelantos que requieren atención inmediata.
- Tomar decisiones proactivas: Ajustar recursos, redefinir estrategias o comunicar expectativas realistas a los stakeholders.
- Reportar con precisión: Ofrecer una visión clara y concisa del estado del proyecto a todas las partes interesadas.
Un cálculo preciso es la piedra angular de una buena Gestión del Valor Ganado, una metodología clave para el control de proyectos que va más allá del simple seguimiento de costos y cronogramas, integrando el trabajo realizado.
Conceptos Teóricos Fundamentales: Las Horas Hombre
Para simplificar el cálculo del avance de un proyecto, especialmente cuando se busca una métrica universal aplicable a diversas tareas y proyectos, se utilizan las Horas Hombre (HH). Este concepto permite estandarizar el esfuerzo requerido y el esfuerzo completado, independientemente de la naturaleza específica de la tarea (excavación, diseño, codificación, etc.).
¿Qué son las Horas Hombre de Línea Base (HH Línea Base)?
Las Horas Hombre de Línea Base representan el esfuerzo total planificado para la ejecución de un proyecto o una parte específica del mismo. Son las horas estimadas y aprobadas en la planificación inicial del proyecto, cuando se establece la "Línea Base" del cronograma y el presupuesto. Una vez aprobadas, estas HH Línea Base se consideran inmovibles. Permanecen fijas a menos que ocurra una reprogramación formal del proyecto que implique una actualización de la línea base debido a cambios significativos en el alcance, el diseño o la estrategia. Son el denominador en nuestra fórmula de avance y representan el 100% del esfuerzo planificado.
¿Qué son las Horas Hombre Ganadas (HH Ganadas)?
Las Horas Hombre Ganadas son el valor fundamental que nos indica cuánto esfuerzo real ha sido completado con respecto al plan. No se trata simplemente de las horas que el equipo ha trabajado, sino de las horas que el proyecto ha “ganado” en función del progreso físico real. En otras palabras, si una tarea estaba planificada para tomar 100 HH y se ha completado el 50% de su avance físico, entonces el proyecto ha “ganado” 50 HH para esa tarea. Son el numerador en nuestra fórmula de avance y reflejan el progreso medido.
La Fórmula Clave para Calcular el Avance del Proyecto
La fórmula central y más sencilla para determinar el porcentaje de avance de un proyecto es la siguiente:
Porcentaje de Avance del Proyecto = (Horas Hombre Ganadas / Horas Hombre de Línea Base) * 100%
Esta fórmula, aunque simple en su apariencia, es extraordinariamente potente. Proporciona una métrica directa de cuánto del esfuerzo total planificado se ha completado hasta la fecha. Es la base para la Curva S de avance y para los cálculos automáticos en software de gestión de proyectos.
Paso a Paso: Calculando las Horas Hombre Ganadas
Antes de poder aplicar la fórmula principal, necesitamos calcular las Horas Hombre Ganadas para cada actividad o paquete de trabajo. La forma de obtenerlas es multiplicando el avance físico de la actividad por sus Horas Hombre de Línea Base:
Horas Hombre Ganadas = Avance Físico (%) * Horas Hombre de Línea Base
Es crucial que el Avance Físico se exprese como un porcentaje (ej. 0.50 para 50%). El avance físico es la estimación del porcentaje de trabajo completado para una tarea específica, basada en criterios objetivos como metrados, hitos cumplidos, o entregables finalizados.
Ejemplo Práctico de Cálculo de HH Ganadas por Actividad:
Imaginemos una tarea de “Instalación de Cimentación” con los siguientes datos:
- Horas Hombre de Línea Base (HH LB): 200 HH
- Avance Físico Actual: 75%
Cálculo de Horas Hombre Ganadas para esta actividad:
HH Ganadas = 0.75 * 200 HH = 150 HH
Esto significa que de las 200 HH planificadas para la cimentación, se han “ganado” 150 HH de esfuerzo completado.
Integrando Tareas Resumen y Entregables en el Cálculo
En proyectos complejos, las actividades individuales se agrupan en tareas resumen, entregables o paquetes de trabajo. Para calcular las Horas Hombre Ganadas de estas agrupaciones, simplemente se suman las HH Ganadas de todas las actividades que las componen. Esto permite obtener el avance consolidado a diferentes niveles de la Estructura de Desglose del Trabajo (EDT o WBS por sus siglas en inglés).

Ejemplo con Tareas Resumen en una Tabla:
Consideremos un entregable “Estructura” que contiene varias actividades:
| Actividad | HH Línea Base | Avance Físico (%) | HH Ganadas |
|---|---|---|---|
| Excavación | 100 | 100% | 100 |
| Cimentación | 200 | 75% | 150 |
| Muros | 300 | 50% | 150 |
| Techo | 400 | 25% | 100 |

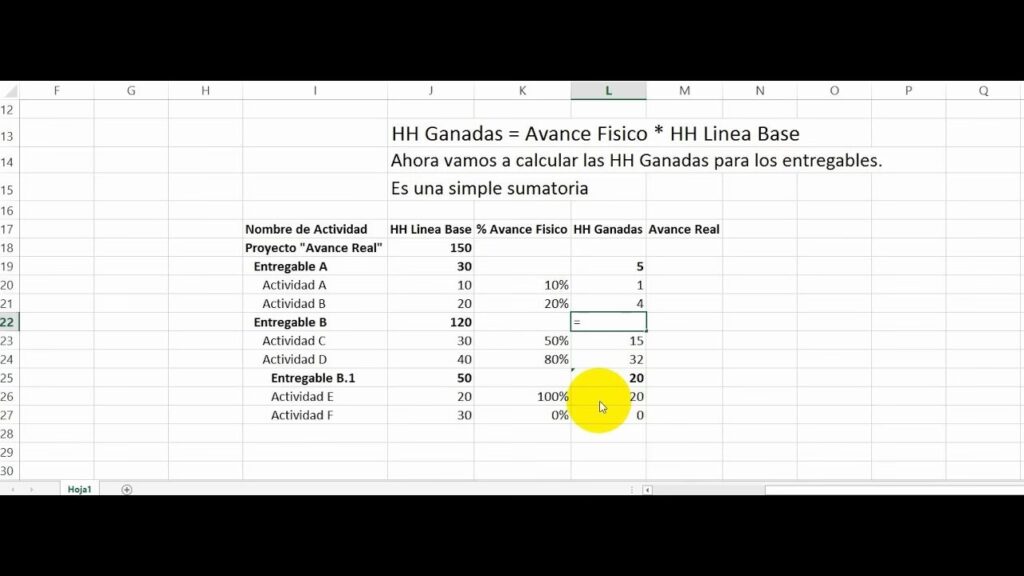

| Total Entregable 'Estructura' | 1000 | 500 |
En este ejemplo, las Horas Hombre Ganadas para el entregable 'Estructura' son la suma de las HH Ganadas de sus actividades constituyentes (100 + 150 + 150 + 100 = 500 HH).
Aplicación Práctica en Excel: Construyendo tu Hoja de Cálculo
Ahora que comprendes los conceptos, veamos cómo configurar una hoja de cálculo en Excel para automatizar este proceso. Necesitarás al menos cuatro columnas principales:
- Actividad: Nombre de la tarea o paquete de trabajo.
- HH Línea Base: Horas Hombre planificadas para esa actividad (dato de entrada).
- Avance Físico (%): El porcentaje de completitud de la actividad (dato de entrada, actualizado periódicamente).
- HH Ganadas: Calculado automáticamente con la fórmula.
Aquí te mostramos cómo se vería y las fórmulas a utilizar:
| Columna A | Columna B | Columna C | Columna D |
|---|---|---|---|
| Actividad | HH Línea Base | Avance Físico (%) | HH Ganadas |
| Excavación | 100 | 100% | =B2*C2 |
| Cimentación | 200 | 75% | =B3*C3 |
| Muros | 300 | 50% | =B4*C4 |
| Techo | 400 | 25% | =B5*C5 |
| Total HH Línea Base Proyecto | =SUM(B2:B5) | ||
| Total HH Ganadas Proyecto | =SUM(D2:D5) | ||
| % Avance Total del Proyecto | =D9/B8 |
Pasos para la configuración en Excel:
- Abre una nueva hoja de cálculo en Excel.
- En la fila 1, ingresa los encabezados: 'Actividad', 'HH Línea Base', 'Avance Físico (%)', 'HH Ganadas'.
- A partir de la fila 2, lista tus actividades y sus respectivas HH Línea Base.
- En la columna 'Avance Físico (%)', ingresa manualmente el porcentaje de avance reportado para cada actividad. Asegúrate de formatear esta columna como porcentaje.
- En la primera celda de 'HH Ganadas' (D2 en el ejemplo), ingresa la fórmula
=B2*C2. - Arrastra la fórmula hacia abajo para aplicarla a todas tus actividades.
- En una celda separada (B8 en el ejemplo), suma todas las HH Línea Base:
=SUM(B2:B5). - En otra celda (D9 en el ejemplo), suma todas las HH Ganadas:
=SUM(D2:D5). - Finalmente, para obtener el porcentaje de avance total del proyecto (D11 en el ejemplo), divide el Total HH Ganadas Proyecto entre el Total HH Línea Base Proyecto:
=D9/B8. Formatea esta celda también como porcentaje.
¡Y listo! Con cada actualización del 'Avance Físico (%)' de tus actividades, Excel recalculará automáticamente las HH Ganadas y el porcentaje de avance total de tu proyecto. Este método es simple, transparente y altamente efectivo para el control diario o semanal de tus iniciativas.
Comparación con Software de Gestión de Proyectos
Es fundamental entender que software especializado como Ms Project, Primavera P6 o incluso herramientas más modernas de gestión de proyectos, utilizan principios idénticos a los que acabamos de describir. La principal diferencia radica en que estas plataformas automatizan una gran parte del proceso: vinculan las tareas, calculan las horas de trabajo (o recursos equivalentes) y, con una entrada de avance físico, generan automáticamente los valores de valor ganado y las curvas de progreso. Sin embargo, la lógica subyacente de HH Ganadas / HH Línea Base permanece. Comprender el cálculo manual en Excel te brinda una base sólida para interpretar los resultados de cualquier software y te permite auditar o validar sus cifras, asegurando que siempre tengas el control y la comprensión total del progreso de tu proyecto.
Preguntas Frecuentes (FAQs)
¿Por qué usar Horas Hombre y no metrados o costos directamente para el avance?
Aunque los metrados (cantidades de obra) y los costos son esenciales para la gestión del proyecto, las Horas Hombre ofrecen una métrica más universal y estandarizada para el avance físico a nivel de proyecto. Los metrados son específicos de la construcción (m3 de hormigón, m2 de muro), y los costos pueden fluctuar por precios de materiales o mano de obra. Las HH consolidan el esfuerzo planificado y realizado, permitiendo comparar el avance de tareas muy diferentes (ej. diseñar un plano vs. excavar una zanja) bajo una misma unidad de medida de esfuerzo, lo cual es clave para la Gestión del Valor Ganado.
¿Qué sucede si la Línea Base del proyecto cambia?
Si la Línea Base del proyecto se actualiza (lo que implica una reprogramación formal y la aprobación de nuevos alcances o tiempos), entonces las Horas Hombre de Línea Base se ajustarán a los nuevos valores aprobados. Es crucial documentar estos cambios y entender que un cambio en la línea base no es un ajuste diario, sino una revisión importante del plan original.
¿Es esta fórmula aplicable a todo tipo de proyectos, no solo construcción?
¡Absolutamente! Aunque el ejemplo se centró en la construcción, el concepto de Horas Hombre (o unidades de esfuerzo equivalentes, como puntos de función en software, o horas de diseño en ingeniería) y la fórmula de Avance = HH Ganadas / HH Línea Base son universalmente aplicables a cualquier tipo de proyecto: desarrollo de software, marketing, investigación y desarrollo, eventos, etc. Solo necesitas definir una unidad de esfuerzo coherente para tu Línea Base.
¿Cómo puedo visualizar este avance en una “Curva S”?
La “Curva S” es una representación gráfica del progreso acumulado del proyecto a lo largo del tiempo. Para crearla en Excel, necesitarías acumular las HH Ganadas y las HH de Línea Base (o el presupuesto planificado y el valor ganado) en diferentes puntos de tiempo (semanal, mensual). Luego, graficas estos valores acumulados en un gráfico de líneas, donde la curva de HH Línea Base representa el progreso planificado y la curva de HH Ganadas representa el progreso real. Esto te permite una visualización clara de si el proyecto está adelantado, atrasado o en curso respecto al plan.
Dominar el cálculo del porcentaje de avance en Excel te empodera con una herramienta fundamental para la gestión eficaz de cualquier proyecto. Al entender los conceptos de Horas Hombre de Línea Base y Horas Hombre Ganadas, no solo podrás generar informes precisos, sino que también desarrollarás una comprensión más profunda del rendimiento de tu proyecto. Implementa estas fórmulas en tus hojas de cálculo y observa cómo tu capacidad para controlar y predecir el futuro de tus iniciativas se eleva a un nuevo nivel. El control está en tus manos.
Si quieres conocer otros artículos parecidos a Calcula el Avance de Proyectos en Excel puedes visitar la categoría Cálculos.
